SMITサービスマネージャ試験 午前Ⅱ
令和7年度春期 ITサービスマネージャ 午前Ⅱ 問19
問題文と選択肢を読んで答えを考えてから、下の「正解と解説を見る」で確認しましょう。
問題

選択肢
- ア1
- イ2
- ウ3
- エ4
解き方のヒントを見る
変更前後の条件をそろえて効果を見る
スケジュール短縮を考えるときは、変更によって動く期間だけでなく、前提条件や依存関係、投入できる資源が同じ基準で比べられているかを確かめ、結果の意味を整理します。
この問題で問われていること
一つの観点として、短縮の効果を判断する前に、変更前後で比較対象となる作業範囲・順序・制約がそろっているかを画面の記述から確認し、差分の意味を一つずつ丁寧に考えます。
視点
判断では、変更内容そのものに飛びつかず、どの条件が維持され、どの条件が変わった結果として期間差が生じたのかを切り分けます。比較の土台がそろっているかを確認し、影響範囲を整理してから各記述を検討します。
確認ポイント
- 変更前後で比較する対象の範囲が同じか確認する
- 依存関係や制約など、期間に影響する前提を拾う
- 見かけの短縮と実際に得られる効果を区別して考える
正解と解説を見る
正解
ア
解説

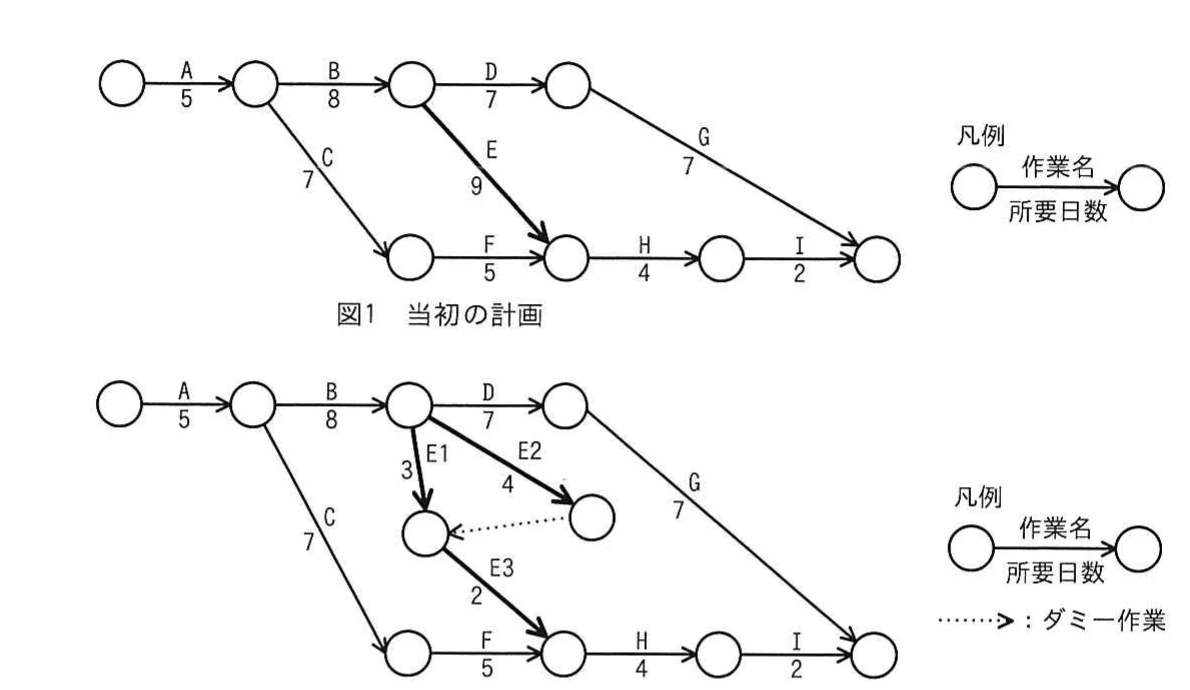

図1の全体期間は下側の経路が決める28日です。図2ではE1とE2が並行作業となり、E3は両方の完了後に始まるため、E全体が6日相当となって下側経路は25日に短縮されます。しかし、上側経路の27日よりも短くならないため変更後の全体期間は27日となり、短縮日数は1日です。
変更前の計算
図1における経路の日数を比較します。上側経路(A+B+D+G)は5日+8日+7日+7日=27日です。下側経路(A+B+E+H+I)は5日+8日+9日+4日+2日=28日です。全体のスケジュールは最長経路で決まるため、変更前の所要日数は28日となります。
変更後の比較
図2ではE1(3日)とE2(4日)が並行して進み、E3(2日)は両方の完了後に開始します。そのためE全体に要する日数はmax(3日、 4日)+2日=6日となります。これにより下側経路は5日+8日+6日+4日+2日=25日に短縮されますが、上側経路の27日は変わりません。最長経路が上側経路へ移行して全体期間は27日となるため、短縮日数は28日−27日=1日です。
選択肢ア(正解)
これは正解だよ。図1では下側経路が28日(5+8+9+4+2)、上側経路が27日(5+8+7+7)で全体は28日です。図2では並行するE1(3日)とE2(4日)のうち長い4日を待ってE3(2日)が始まるため、E部分は6日となり下側経路は25日に短縮されます。ただし上側経路の27日が新たな最長経路となるため、全体日数は27日となり、短縮量は28日−27日=1日です。
選択肢イ
これは不正解だよ。図2の上側経路(A+B+D+G)は5日+8日+7日+7日=27日です。下側経路は25日へ縮まりますが、プロジェクト全体の所要期間は最長経路である上側経路の27日になります。したがって図1の全体期間28日との差は28日−27日=1日であり、2日短縮にはなりません。
選択肢ウ
これは不正解だよ。作業Eの9日間がE1・E2・E3の組み合わせにより6日相当へと短縮されるため、Eを含む下側経路だけを見れば28日から25日へと3日短縮されます。しかし、変更後も上側経路に27日かかるため全体の所要期間は27日となり、プロジェクト全体としての短縮日数は3日になりません。
選択肢エ
これは不正解だよ。E1(3日)とE2(4日)は同時に並行して進められるため、両方の数値を単純に合算して計算することはできません。E3は長い方の4日完了後に始まるためE部分は4日+2日=6日となり、下側経路は25日になります。さらに上側経路の27日が全体期間を制約するため、短縮日数は4日にはなりません。
学習のポイント
プロジェクト全体の所要期間は最長経路(クリティカルパス)で決まるため、一部の作業短縮後も他の並行経路の日数を比較して全体日数を把握することが重要です。
出典:独立行政法人 情報処理推進機構(IPA)令和7年度春期 ITサービスマネージャ試験 午前Ⅱ 問19(公式資料:問題冊子(PDF) / 解答例)
