令和7年度春期 ITサービスマネージャ 午前Ⅱ 問6

問題文と選択肢を読んで答えを考えてから、下の「正解と解説を見る」で確認しましょう。

問題

図は,あるプロジェクトにおける,旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合,移行開始から移行終了までの所要時間は最短で何時間か。 〔条件〕 ・作業者は3人とし,一つの作業は1人が担当する。 ・並行して実施できる作業は同時に進める。 ・各作業者は,作業と作業との間のどこかで最低1回,連続1時間以上の休憩を取る。

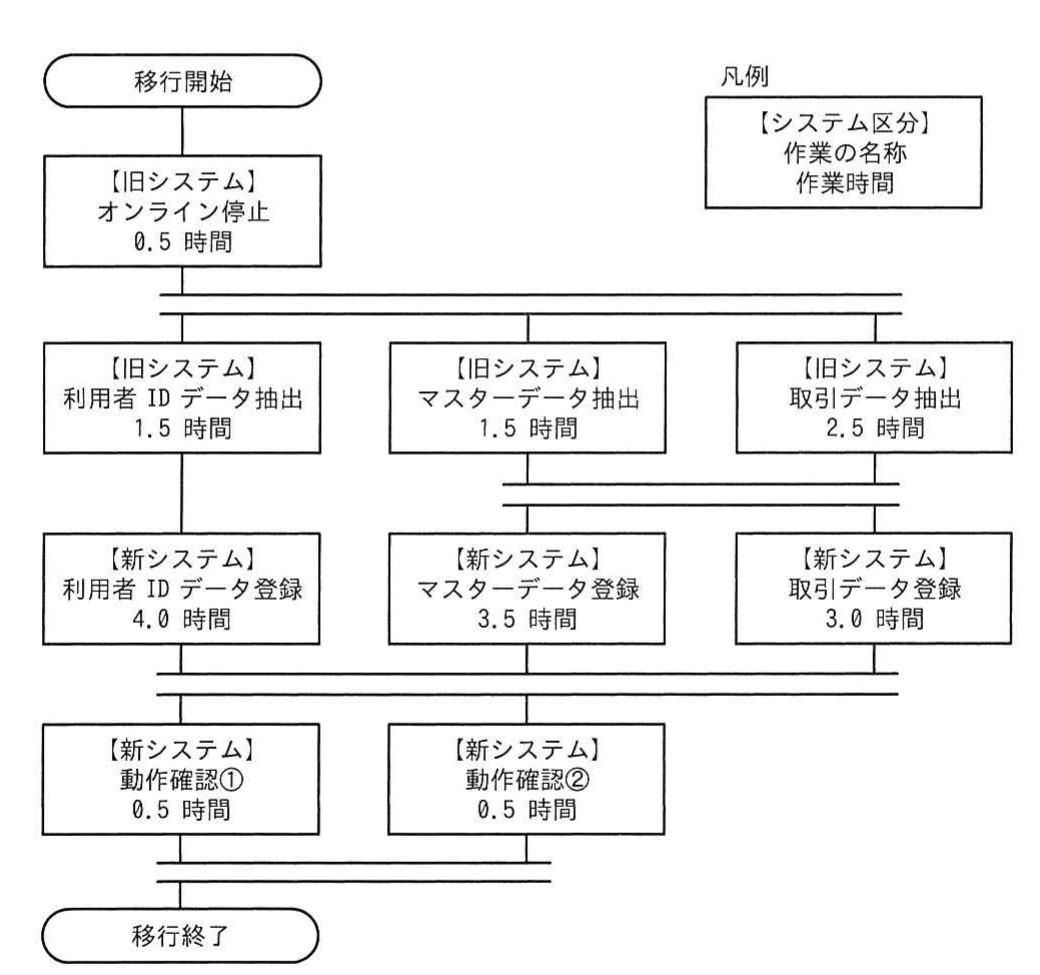

旧システムのオンライン停止と三系統のデータ抽出・登録,新システムの動作確認までの並行関係及び各作業時間を示す移行作業の流れ図。
旧システムのオンライン停止と三系統のデータ抽出・登録,新システムの動作確認までの並行関係及び各作業時間を示す移行作業の流れ図。

選択肢

  1. ア
    6.5
  2. イ
    7.0
  3. ウ
    7.5
  4. エ
    8.5
解き方のヒントを見る

並行作業と要員制約の見方

複数の作業を同時に進める場面では、作業同士の依存関係と必要な担当者の重なりを整理し、全体の所要時間を左右する部分に注目して考えます。個別の長さだけで判断しないことが大切です。

この問題で問われていること

確認する観点は、各作業をどの順序や組合せで扱えるかと、同じ時点に必要な要員数が条件内に収まるかの関係です。時間と人の制約を同じ表で整理すると比較しやすくなります。

視点

作業を単位に分け、前後関係、同時に扱える範囲、担当の重複を順に書き出します。そのうえで、全体の進み方を決める連なりと、要員が不足しやすい時点を照らし合わせ、条件に沿った見積もりになっているかを確認します。

確認ポイント

  • 作業間の前後関係を整理できているか
  • 同時実施時の要員の重なりを確認したか
  • 全体時間を左右する箇所に注目しているか
正解と解説を見る

正解

ウ

解説

休憩を考えなくても、図の最長経路はオンライン停止0.5+取引データ抽出2.5+マスターデータ登録3.5+動作確認0.5=7.0時間です。さらに作業量17.5人時と各人1時間以上の休憩を人時で数えると、7.0時間では足りません。一方、7.5時間なら3人が休憩を取りながら終えられる配置があるため、最短は7.5時間です。

理由

図では、マスターデータ登録と取引データ登録は、マスターデータ抽出と取引データ抽出の両方が終わってから始めます。利用者IDデータ登録は利用者IDデータ抽出の後に続きます。動作確認①②は三つの登録がすべて終わってから行います。実行可能な配置の一例は次のとおりです。担当者Aは、オンライン停止(0.0~0.5)、利用者IDデータ抽出(0.5~2.0)、利用者IDデータ登録(2.0~6.0)を行い、6.0~7.0に休憩して、動作確認①(7.0~7.5)を行います。担当者Bは、マスターデータ抽出(0.5~2.0)を行い、2.0~3.0に休憩して、マスターデータ登録(3.0~6.5)、動作確認②(7.0~7.5)を行います。担当者Cは、取引データ抽出(0.5~3.0)を行い、3.0~4.0に休憩して、取引データ登録(4.0~7.0)を行います。3人とも作業間に連続1時間の休憩を取れ、全体は7.5時間で終わります。

最短性

休憩を考えない場合でも、最長経路は0.5+2.5+3.5+0.5=7.0時間です。7.0時間で終えるには、オンライン停止中の0.5時間に作業できるのは1人だけなので、3人分の作業時間の上限は0.5+6.5×3=20.0人時です。作業量は17.5人時で、これに3人分の休憩3.0人時を加えると20.5人時が必要になります。20.0人時を超えるため、7.0時間以下は不可能です。したがって7.5時間が最短です。

選択肢ア

これは不正解だよ。図の最長経路は、0.5+2.5+3.5+0.5=7.0時間(オンライン停止、取引データ抽出、マスターデータ登録、動作確認)です。休憩を考えなくても6.5時間では終わりません。0.5+1.5+4.0+0.5=6.5時間は利用者IDデータの経路の長さにすぎません。

選択肢イ

これは不正解だよ。7.0時間では、総作業量17.5人時に対し、オンライン停止を含む作業時間の上限は0.5+6.5×3=20.0人時である。しかし、3人がそれぞれ1時間以上休憩するため、実際の上限は17.0人時となり、必要な17.5人時に届かない。したがって休憩を満たして7.0時間で終えることはできない。

選択肢ウ(正解)

これは正解だよ。オンライン停止を0.0~0.5時間、抽出を0.5時間以降に行い、利用者ID登録を2.0~6.0時間、マスターデータ登録を3.0~6.5時間、取引データ登録を4.0~7.0時間に配置できる。各担当者の1時間休憩を作業間に確保した上で、動作確認を7.0~7.5時間に並行実施できるため、所要時間は7.5時間である。

選択肢エ

これは不正解だよ。7.5時間で終える配置があります。担当者Aは利用者IDデータ登録を2.0~6.0に行い、担当者Bはマスターデータ登録を3.0~6.5、担当者Cは取引データ登録を4.0~7.0に行います。3人とも作業間に1時間の休憩を取れ、動作確認を7.0~7.5に行えます。したがって8.5時間は最短ではありません。

学習のポイント

同期バーで決まる最長経路と、担当者ごとの休憩を含めた人時の両方から最短時間を求める方法

出典:独立行政法人 情報処理推進機構(IPA)令和7年度春期 ITサービスマネージャ試験 午前Ⅱ 問6(公式資料:問題冊子(PDF) / 解答例)
