SMITサービスマネージャ試験 午前Ⅱ
令和元年度秋期 ITサービスマネージャ 午前Ⅱ 問18
問題文と選択肢を読んで答えを考えてから、下の「正解と解説を見る」で確認しましょう。
問題

選択肢
- ア140
- イ150
- ウ161
- エ172
解き方のヒントを見る
前提と単位をそろえる視点
残期間を考えるときは、作業量・配分・経過時間が同じ前提で扱われているかを確認し、数字の大小だけで判断せず、見積もりの前提と単位の対応関係を丁寧に整理します。まず、何を一単位としているかを確認します。
この問題で問われていること
この問題では、見積もりに使われる各項目が何を表し、どの期間や作業範囲に対応しているかという、前提と単位の整合性だけに注目してください。値を当てはめる前に、同じ基準で比較できる形かを確かめます。
視点

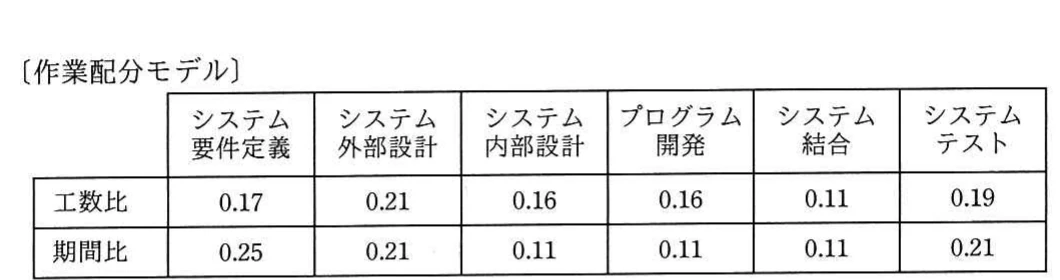

作業配分を用いた見積もりでは、与えられた量が作業の規模なのか、担当割合なのか、経過した時間なのかを区別し、それぞれの意味と基準期間の関係を整理します。単位や前提がそろっているかを確認してから、全体の関係を読み取ります。
確認ポイント
- 各数値が何を表しているかを確認する
- 期間や作業範囲の基準がそろっているかを見る
- 前提を整理してから数値同士の関係を考える
正解と解説を見る
正解
イ
解説
先行三工程の期間比と実績228日からプロジェクト全体の期間を換算し、未完了のプログラム開発、システム結合、システムテストの期間を合計します。プログラムは全200本中100本が完了しているため、残りは開発工程の半分です。
理由
システム要件定義からシステム内部設計までの期間比は0.25+0.21+0.11=0.57です。この0.57が228日なので、全体期間は228日÷0.57=400日です。プログラム開発全体は400日×0.11=44日で、100本中100本が未着手なので残りは44日×100/200=22日です。システム結合は400日×0.11=44日、システムテストは400日×0.21=84日です。したがって、残期間は22日+44日+84日=150日です。
比較
工数比は作業量の配分を示す値であり、今回のように日数を求める計算では期間比を使います。また、プログラム開発は100本が完了しているため、全44日を残期間に加えるのではなく、同一条件という前提から未完了分の22日だけを加えます。
選択肢ア
これは不正解だよ。モデル全体を期間比で換算すると、先行3工程の0.57が228日なので全体は400日相当です。残りのプログラム開発は半分の22日、結合44日、テスト84日で、合計150日となり、140日は12日しか残らない計算で条件と合いません。
選択肢イ(正解)
これは正解だよ。期間比の合計0.25+0.21+0.11=0.57に対応する228日から、全体期間を228日÷0.57=400日と置きます。残りはプログラム開発400日×0.11×100/200=22日、結合44日、テスト84日なので、22日+44日+84日=150日です。
選択肢ウ
これは不正解だよ。全体期間400日に対し、プログラム開発の全期間は44日です。100本/200本が同一条件で半分完了しているため残りは22日であり、161日はプログラム残りを33日としており、3/4を未完了とする条件不一致です。
選択肢エ
これは不正解だよ。全体期間400日から、結合44日とテスト84日は見積もれても、プログラム開発を全44日そのまま加えると172日になります。100本が完了し、残るのは100本なので、開発期間も半分の22日だけを加える必要があります。
学習のポイント
期間比による全体期間の換算と、工程途中の残期間計算を学習します。
出典:独立行政法人 情報処理推進機構(IPA)令和元年度秋期 ITサービスマネージャ試験 午前Ⅱ 問18(公式資料:問題冊子(PDF) / 解答例)
