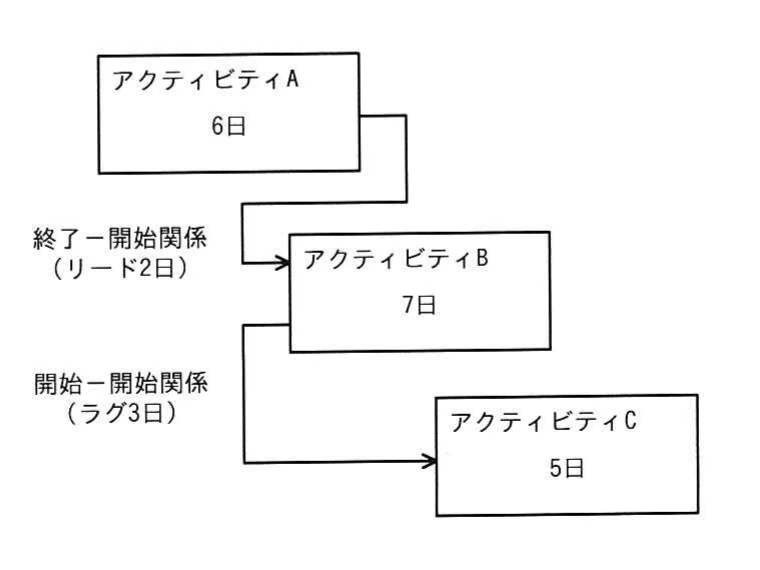

令和7年度秋期 プロジェクトマネージャ 午前Ⅱ 問6
問題文と選択肢を読んで答えを考えてから、下の「正解と解説を見る」で確認しましょう。
問題

選択肢
- ア11
- イ12
- ウ13
- エ14
解き方のヒントを見る
依存関係が結ぶ時点を丁寧に読み取る
作業同士の依存関係は、どちらの作業のどの時点とどの時点を結んでいるかによって意味が変わります。所要日数を考える前に、与えられた条件それぞれが何と何をつないでいるのかを一つずつ確認し、自分の言葉で言い直してみましょう。
この問題で問われていること
この問題で絞って確認したい観点は、各依存関係の指定を読み違えずに解釈できているかどうかです。記号や略称、日数の付記があれば、それが先行側と後続側のどの時点に関わる指定なのかを、計算に入る前に明確にしておくことが大切です。
視点
プレシデンスダイアグラム法では、作業を箱などで表し、作業間の関係を線で結んで表します。関係の種類や付記された条件によって、後続作業がいつ動けるかの解釈が変わります。そのため、個々の関係の意味を取り違えないことが検討の出発点になります。結論を急がず、関係ごとに『先行側で何が起きたら、後続側で何ができるのか』を確認する姿勢が役立ちます。
確認ポイント
- 各依存関係が先行作業と後続作業のどの時点同士を結んでいるかを、一つずつ言葉で説明できるか
- 関係に日数などの付記がある場合、それがどちら向きの調整を意味するのかを確認したか
- 解釈した関係を順にたどり直し、途中で同じ種類の関係の読み方が変わっていないかを見直したか
正解と解説を見る
正解
イ
解説
アクティビティAを基準に、終了-開始関係のリード2日でBの開始を前倒しし、Bの開始-開始関係のラグ3日を適用してCを開始します。各作業の終了時点を比較すると、全作業の完了に必要な最少日数は12日となります。
理由
Aの開始を0日目とすると、所要日数が6日なのでAは6日経過時点で終了します。AとBは終了-開始関係でリード2日があるため、Bは6-2=4日経過時点で開始し、作業日数7日を経て11日経過時点で終了します。一方、BとCは開始-開始関係でラグ3日があるため、CはBの開始から3日後の4+3=7日経過時点で開始し、作業日数5日を経て12日経過時点で終了します。全体の中で最も遅く終了するのはCの12日目であるため、全作業の完了に必要な所要日数は最少で12日となります。
比較
AからBへのリードは、先行するAの終了を基準に後続のBの開始を前倒しします。また、BからCへのラグは、先行するBの開始を基準に後続のCの開始を遅らせます。これらの依存関係の基準を取り違えたり、リードやラグを作業日数として単純加算したりすると、誤った所要日数が算出されてしまいます。
選択肢ア
これは不正解だよ。Aを0日目から6日間実施すると、リード2日によってBは4日目に開始して7日後の11日目に終了します。しかし、CはBの開始からラグ3日後の7日目に開始し、作業に5日を要するため12日目に終了します。11日はCの開始-開始関係を反映していないため誤りです。
選択肢イ(正解)
これは正解だよ。Aの終了は6日経過時点で、終了-開始関係のリード2日を適用するとBは4日経過時点に開始して11日経過時点に終了します。CはBの開始からラグ3日後の7日経過時点に開始し、5日後の12日経過時点に終了するため、全体の完了には最少で12日必要となります。
選択肢ウ
これは不正解だよ。Bの開始はAの終了6日からリード2日を差し引いた4日経過時点であり、Cはそこから開始-開始のラグ3日を加えた7日経過時点に開始します。Cの作業日数5日を加えると完了は12日経過時点となります。リードを適用せずBをAの終了直後の6日経過時点に開始すると、Bの終了は13日経過時点になります。しかし、その場合もCは9日経過時点に開始して14日経過時点に終了するため、13日は全体の完了日にはなりません。
選択肢エ
これは不正解だよ。Aの6日、AからBへのリード2日、Bの7日、BからCへのラグ3日、Cの5日を関係種別どおりに適用すると、Cの終了は12日経過時点になります。14日は、リード2日を適用せずBを6日経過時点に開始した場合の値です。この場合、Bは13日経過時点に終了し、Cは9日経過時点に開始して14日経過時点に終了します。リードを反映していないため誤りです。
学習のポイント
リードとラグを含むプレシデンスダイアグラムの期間計算
出典:独立行政法人 情報処理推進機構(IPA)令和7年度秋期 プロジェクトマネージャ試験 午前Ⅱ 問6(公式資料:問題冊子(PDF) / 解答例)
