AUシステム監査技術者試験 午後Ⅰ
平成31年度春期 システム監査技術者 午後Ⅰ 問2
事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。
問題

解き方のヒントを見る
監査手続とリスクの対応を読む視点
事例中のリスク、関係者の役割、監査手続、追加確認の流れを対応づけ、各設問が求める「なぜ確認するのか」という理由の種類に注目して考える。事実確認と統制評価を混同しないことも意識する。
この問題で問われていること
各設問の該当箇所について、単に文書や会議を確認する対象を探すのではなく、その確認でどのリスクや判断上の不確実さを減らそうとしているのかを一つに絞って整理すること。
視点
監査では、計画上のリスクと、それを確かめるための証拠の信頼性・十分性を結び付けて読む。文書閲覧、聞き取り、運用確認などの手段は、対象の存在だけでなく、関係者間の認識や実行可能性を確かめる観点から捉える。
確認ポイント
- 設問が問うのは、確認対象そのものか、その確認を追加する理由かを区別する
- 事例のリスクと、確認手続で得られる証拠の対応を一つだけ考える
- 誰が何を決め、どの段階で不確実さが残るかを本文から確認する
正解と解説を見る
解説
システム部門の体制が十分でないA社における営業支援システムの開発計画監査を題材に、発注者責任を果たすための監査手続や対策を問う問題です。〔予備調査の結果〕と〔リスクの洗い出し〕の記述を丁寧に結び付け、重要度と優先順位の違い、利用部門の関与、進捗報告の正確性確認、ユーザ受入テストの体制、利用部門向けの採用条件の合意という各設問の焦点を正確に読み取って解答を導きます。
問題の全体像

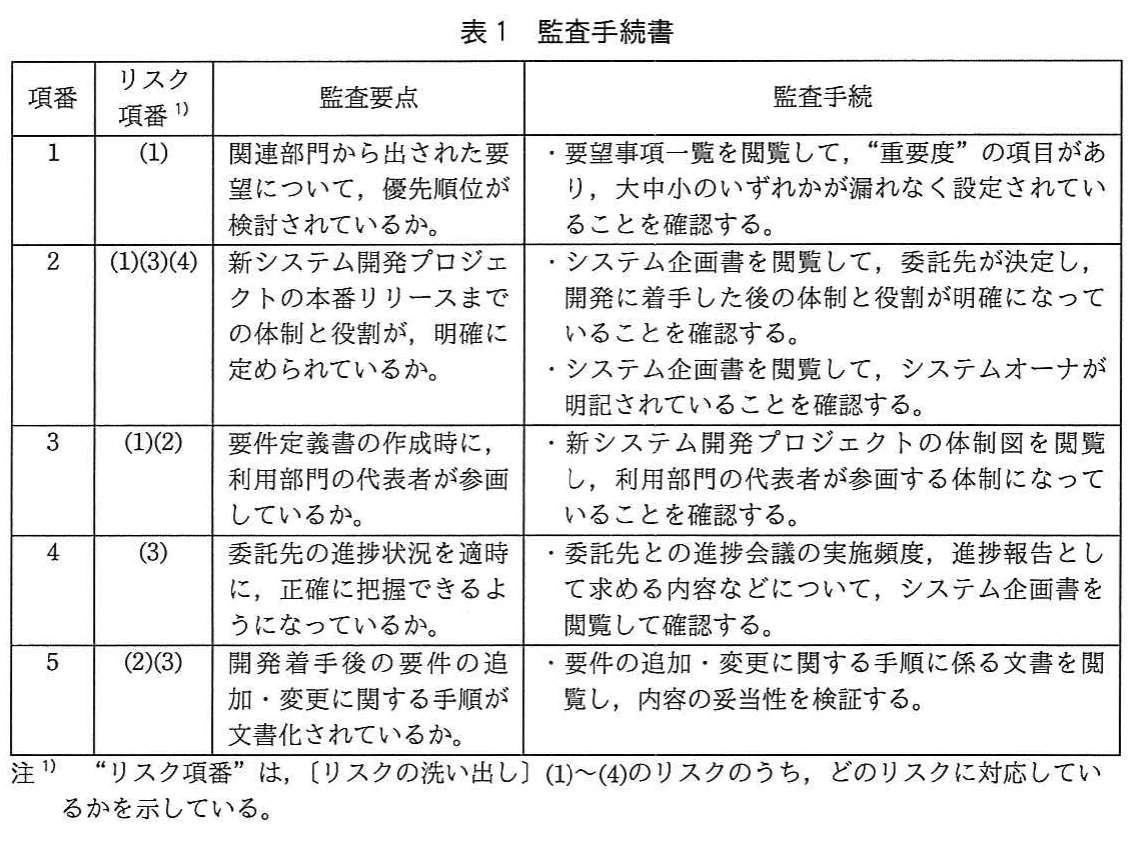

本問は、機械部品や工具などを製造・販売する中堅企業であるA社が、営業支援システムを刷新するにあたり、A社内で要件定義を行い、設計工程以降はベンダに外部委託する計画に対するシステム監査を題材としています。出題趣旨にあるとおり、システム部門の体制が十分でない企業が外部の企業に開発を委託する場合、委託先企業との間での役割分担や、システムオーナ・利用部門との要件やスケジュールなどの調整が十分に行われず、いわゆる“丸投げ”の状態になる場合があります。そのようなシステム開発計画の監査では、発注者側が発注者責任を果たすことができる体制になっているかどうかを確認する必要があり、リスクを見極め、必要なコントロールを考え、適切な監査ポイントや監査手続を設定する能力が問われています。本文は〔予備調査の結果〕、〔リスクの洗い出し〕、〔本調査の計画〕(なお、表1の監査手続書の具体的な中身は資料では確認できない状態です)、〔S氏からの助言〕、〔本調査の実施〕という流れで構成されています。採点講評では、全体として正答率は高かったと述べられています。
設問1
表1の具体的な中身は資料では確認できないものの、〔S氏からの助言〕(1)に「重要度の項目が,要望事項一覧に漏れなく設定されているかどうかを確認するだけでは不十分である」とあります。この根拠として〔予備調査の結果〕(5)を見ると、関連部門が要望事項に「大中小の重要度を付加」した後、システム部が業務上の代替手段などを検討し、「要望事項にプロジェクトとしての優先順位を付与した上で,“要望事項一覧”として要件定義書に追記した」とあり、〔リスクの洗い出し〕(1)には「T課長が関連部門からの要望を整理できず,要件定義書をまとめきれない」リスクがあります。つまり、重要度の設定を確認するだけでは、システム部によってプロジェクトとしての優先順位が検討されているかまでは確かめられません。そのため、公式解答例では『重要度の設定の確認だけではプロジェクトとしての優先順位が検討されているかどうか確認できないから』としています。採点講評では、“優先順位が検討されているか”という監査要点に対応する監査手続の不足を理解してその理由を解答してほしかったが、要件定義の検討不足や要望の採否に係る不足事項に関する解答が多かったと指摘されています。
設問2
表1の項番3の具体的な中身は資料では確認できないものの、〔S氏からの助言〕(2)には「新システム開発プロジェクトの体制図の閲覧だけでなく,要件定義書作成時の議事録の閲覧,及び体制図に記載された利用部門の代表者へのヒアリングを行って確認する必要がある」とあります。本文の根拠を見ると、〔予備調査の結果〕(4)でT課長はZ社の担当者に依頼して「要件定義書の原案を作成してもらった」とあり、〔リスクの洗い出し〕(2)には「業務要件が十分に固まっていない状態で開発に着手することによって,後から要件の追加・変更が頻発し,計画どおりにプロジェクトを進められないリスクがある」と記されています。体制図の閲覧だけでは形式的な体制しか分からず、実際に利用部門が要件定義に十分に関わって業務要件を固めているかまでは確認できません。そのため、公式解答例では『利用部門の代表者の要件定義書の作成への十分な関与を確認する必要があるから』としています。
設問3
表1の項番4の具体的な中身は資料では確認できないものの、〔S氏からの助言〕(3)には、委託先との進捗会議の実施頻度の確認に加え、「“委託先からは,進捗報告資料のほかに成果物の一部とテスト結果を提出してもらい,システム部が進捗報告の内容と比較することを計画しているかどうか”を確認する必要がある」とあります。委託先からの進捗報告資料だけでは、報告が実態に即した正確なものか判断できません。成果物の一部やテスト結果と比較し、発注者であるA社自身が報告の正確性を確かめる必要があるため、公式解答例では『委託先が進捗状況を正確に報告しているかどうかを A 社として確認する必要があるから』としています。採点講評では、設問1と同様に監査要点から見た監査手続の不足の理由を問う設問であったが、要件に対する充足度又は品質の確保に関する解答が目立ったと指摘されています。
設問4
表1の項番2の具体的な中身は資料では確認できないものの、〔本調査の実施〕(1)には「開発に着手した後の体制と役割が明確になっていることを把握した」一方で、「検収完了後から本番リリース準備開始前までのA社内の体制について,更に詳細に確認することにした」とあります。そこで、この期間にA社内で何を実施する計画なのかを〔予備調査の結果〕(7)で探すと、「システムテストのテストケース及びテスト結果を確認して検収を行う。検収完了後から本番リリース準備開始前までにA社内でユーザ受入テストを実施する」と明記されています。つまり、開発着手後について「体制と役割が明確になっていること」を把握したのと同様に、検収完了後から本番リリース準備開始前までの期間に行われる「ユーザ受入テスト」についても、体制と役割分担が明確になっているかを確かめる必要があります。したがって、公式解答例では『ユーザ受入テストの役割分担,体制について明確に定められていること』としています。
設問5
表1の項番5の具体的な中身は資料では確認できないものの、〔本調査の実施〕(2)では、委託先向けの手順の確認後、「S氏は利用部門向けにも“要件の追加・変更に関する手順”の周知が必要であると指摘した。監査チームは,追加の監査手続として,要件の追加・変更の要求がある程度増えても期間内に対応できるような対策が設けられているかどうかを,T課長に確認することにした」とあります。また、〔予備調査の結果〕(8)には「委託先には一定の条件下で要件の追加・変更を依頼する前提で発注する」とあり、〔リスクの洗い出し〕(2)には要件の追加・変更が頻発するリスクが示されています。利用部門からの要求が増えても期間内に対応するには、要求に対応する際の採用条件を明確にして利用部門と合意しておく対策が求められます。そのため、公式解答例では『開発着手後の追加・変更の要求に対応する際の採用条件を明確にし,利用部門と合意すること』としています。採点講評では、要件の追加・変更に関する“利用部門向け”の対策を問う設問であったが、委託先との契約や委託先での要員確保などに関する解答が多く、“対策の内容”を問うているにもかかわらず監査ポイントや監査手続に関する解答も散見されたと指摘されています。
学習のポイント
監査要点に対してどの監査手続が不足しているか、また委託先向けと利用部門向けのどちらに対する対策かなど、設問で問われている対象と監査手続・対策の区別を文脈から正確に把握する力を養いましょう。
出典:独立行政法人 情報処理推進機構(IPA)平成31年度春期 システム監査技術者試験 午後Ⅰ 問2(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
