平成31年度春期 システム監査技術者 午後Ⅰ 問3

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問3 基幹システムのオープン化の監査に関する次の記述を読んで、設問1~5に答えよ。 B社は、中堅の機械メーカである。B社では、メインフレーム上に、販売、購買、生産管理のサブシステムで構成される基幹システム(以下、現行システムという)を構築し、運用・保守を行っている。これまではメインフレームを更新しながら使用してきたが、昨年社長から情報システムのコスト削減を指示された。また、メインフレームの技術者を維持することが今後困難になると想定されることから、B社情報システム部は、基幹システムをオープン化する検討を始めた。 〔B社基幹システムのオープン化〕 情報システム部は、早期にコストを削減すること、オープン系システムのノウハウが不十分であることなどを考慮した結果、B社基幹システムの再構築を次の2段階に分けて実施することにした。 ・第1段階:現行システムのインフラをオープン化し、本番稼働した後、オープン系システムのノウハウを蓄積する。 ・第2段階:システム機能の再配置、業務処理の最適化など、業務機能を見直す。 情報システム部は、第1段階のB社基幹システム再構築(以下、本システム再構築という)計画を取りまとめて、B社の経営会議に提案する予定である。 〔本システム再構築計画に関するシステム監査〕 B社におけるシステム再構築が20年ぶりということもあり、B社監査部はコスト超過、稼働遅れなどが発生するリスクが高いと判断し、本システム再構築計画についてシステム監査を行うことにした。 監査チームは、現行システムの状況及び本システム再構築計画の検討過程について、予備調査として情報システム部と利用部門へのヒアリングを行った。その結果は、次のとおりである。 (1) 情報システム部へのヒアリング結果 ① 現行システムの状況 ・情報システム部では、現行システム構築後、継続的に機能・画面・帳票の追加、変更などの保守業務を行っている。 ・現行システムのソフトウェア資産は、全て最新のソースプログラムが保管されている。 ・現行システムのドキュメントは、システム構築時の要件定義書、機能設計書及び詳細設計書が全て保管されている。 ・大きな機能追加の際には、追加機能の設計書を作成している。しかし、その他の機能変更の際には、担当者の判断でソースプログラムにコメントを追加する場合もあるが、設計書の更新までは行っていない。その結果、設計書の内容と実際の機能仕様・プログラム仕様とが必ずしも一致していない状態となっており、保守業務ではテスト工程で発生したエラーの原因解析に手間取るケースもある。 ・情報システム部では、部員の異動に加え、各サブシステムの部分的な機能追加、機能変更を繰り返してきたことから、現行システム全体の機能要件及び業務要件について精通した部員がいない。 ② 本システム再構築計画の検討過程 ・情報システム部の検討チームでは、数社のITベンダに本システム再構築の提案を依頼し、提示された幾つかの案を比較検討した。その結果、本番稼働までの期間とコストを重視して、現行システムのソフトウェア資産を流用する、いわゆる“リホスト”と呼ばれる方法を選択した。 ・本システム再構築の方針は、表1のとおりである。 表1 本システム再構築の方針 ③ 本システム再構築の概要 本システム再構築は、分析工程、設計工程、製造工程、テスト工程の順に実施する。各工程における実施内容は表2のとおりである。 表2 各工程における実施内容 (2) 利用部門へのヒアリング結果 ・現行システムが利用部門の要望に合わせて機能追加、機能変更を行ってきていることから、現時点では大きな不満や重要な機能不足は認識されていない。 ・本システム再構築計画について、情報システム部から現行の機能要件を踏襲するという説明を受けており、特に問題はないと認識しているので、利用部門はテスト工程から参画する計画である。 ・現行システムは構築当初から時間がたっており、その間の業務変更などによって、現在では使用されていない機能・画面・帳票も存在する。 〔想定されるリスクと本調査での確認ポイント〕 監査チームは、予備調査の結果を基に、本システム再構築計画に関して想定されるリスクについて検討を行い、本調査での確認ポイントを表3のとおりまとめた。 表3 想定されるリスクと本調査での確認ポイント 設問1 表3項番1について、監査チームが、分析工程における情報システム部の計画の詳細に関して確認すべき具体的な内容を、40字以内で述べよ。 設問2 表3項番2について、監査チームが、分析工程の実施内容に関して追加確認すべき具体的な内容を、45字以内で述べよ。 設問3 表3項番3について、監査チームが、手作業で作成したプログラムを含む現新比較テストが計画どおりに進まないと考えた理由を、50字以内で述べよ。 設問4 表3項番4について、監査チームが、適切なリスク軽減策として想定したと考えられる施策について、45字以内で具体的に述べよ。 設問5 表3項番5について、監査チームが、情報システム部の対応計画に関して確認すべき事項を一つ挙げ、40字以内で具体的に述べよ。

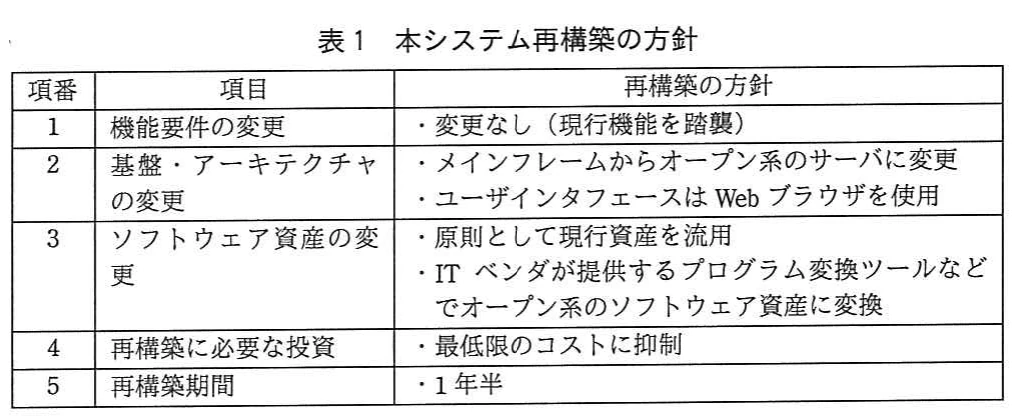

表1 本システム再構築の方針。本システム再構築について、機能要件、基盤、ソフトウェア資産、投資、期間の方針を示す表。
表1 本システム再構築の方針。本システム再構築について、機能要件、基盤、ソフトウェア資産、投資、期間の方針を示す表。

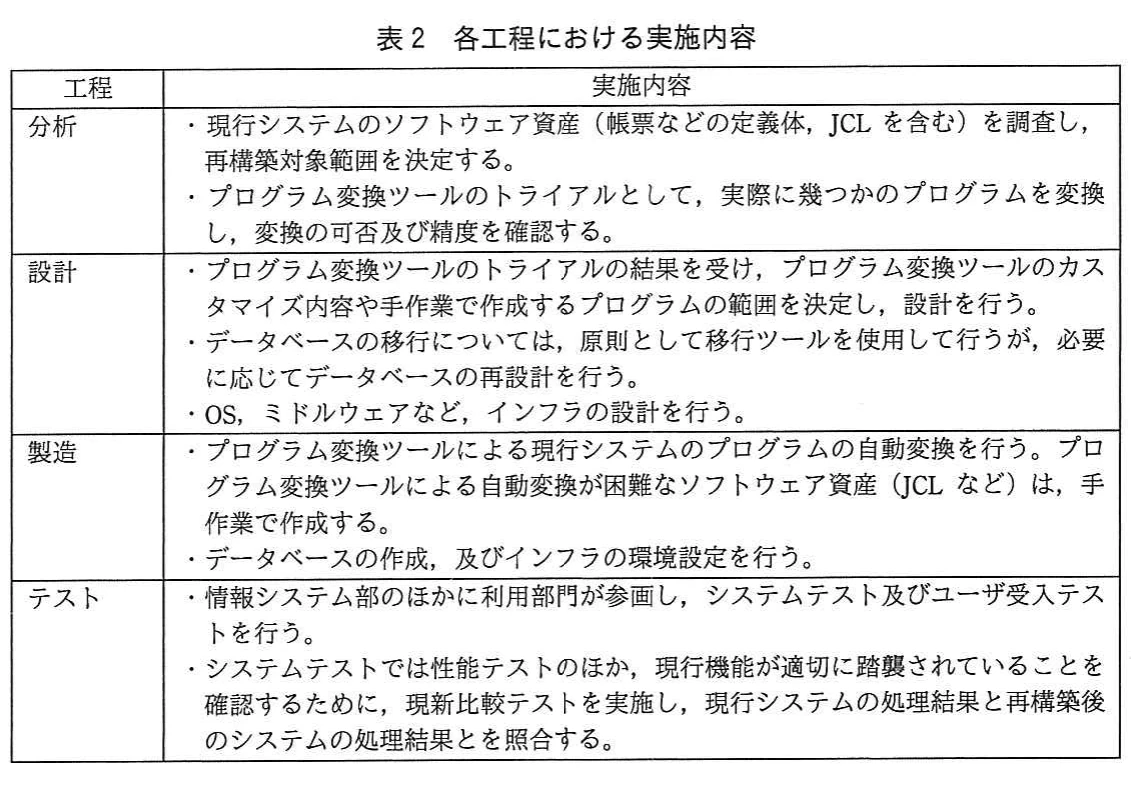

表2 各工程における実施内容。分析、設計、製造、テストの各工程におけるシステム再構築の実施内容を示す表。
表2 各工程における実施内容。分析、設計、製造、テストの各工程におけるシステム再構築の実施内容を示す表。

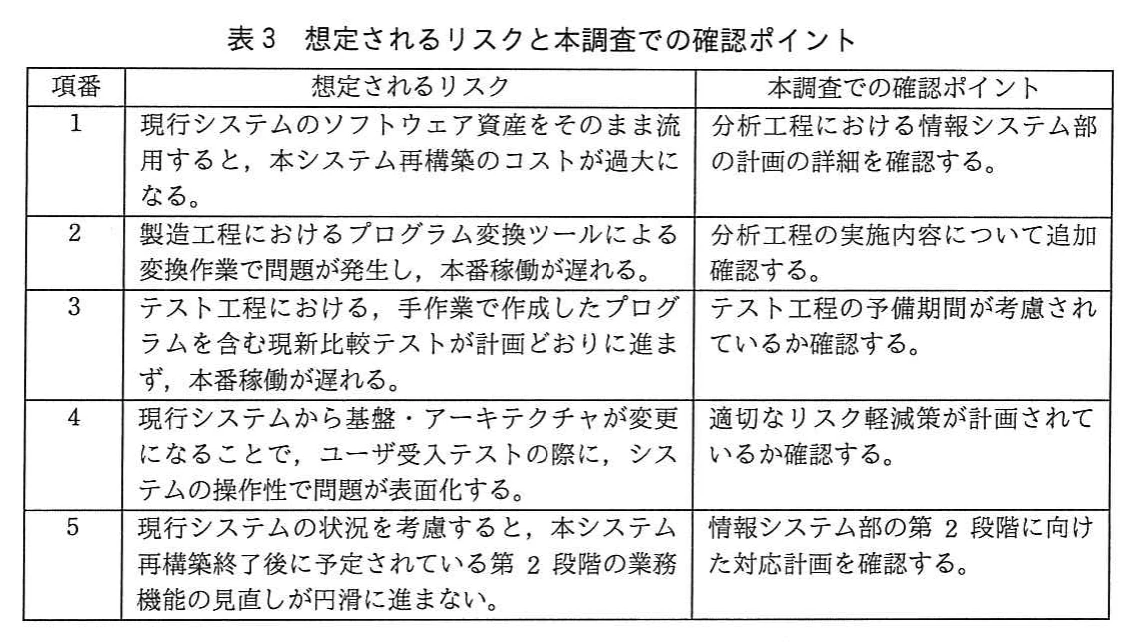

表3 想定されるリスクと本調査での確認ポイント。システム再構築で想定される五つのリスクと、それぞれの監査上の確認ポイントを示す表。
表3 想定されるリスクと本調査での確認ポイント。システム再構築で想定される五つのリスクと、それぞれの監査上の確認ポイントを示す表。
解き方のヒントを見る

前提と検証可能性を点検する視点

再構築計画を読むときは、個別の結論を急がず、計画が置く前提と、それを確かめる根拠や見直し条件が対応しているかを一つの軸で整理すると、監査上の論点を落ち着いて捉えられます。

この問題で問われていること

確認の中心は、計画上の重要な前提が変化したときに、影響を把握し、判断を更新できる形になっているかです。記述の具体性よりも、前提・根拠・見直しのつながりに注目してください。

視点

監査では、計画の主張そのものよりも、どの前提を置き、何を根拠にし、状況変化をどう捉え直すかという関係を読み取ります。画面の記述をこの流れに沿って照合し、特定の選択肢を先に決めないようにします。

確認ポイント

  • 重要な判断を支える前提が、文中で追跡できる形になっているか
  • 前提を確かめるための根拠と、確認する時点が結び付いているか
  • 環境や条件の変化を受けた際に、影響を再評価する観点があるか
正解と解説を見る

解説

長年保守してきた基幹システムをリホスト方式でオープン化するプロジェクト計画段階のシステム監査を扱う問題です。未使用資産の除外検討、変換ツールのトライアル範囲、設計書の未更新による現新比較テスト遅延の理由、利用部門の早期参画による操作性確認、要件定義書や設計書に最新の要件・仕様を反映する計画など、現行システムの課題に即したリスク識別と確認ポイントを導く力が問われています。

問題の全体像

本問は、中堅の機械メーカであるB社における基幹システム(販売、購買、生産管理のサブシステムで構成)のオープン化に関するシステム監査を扱っています。B社情報システム部は、早期のコスト削減やオープン系システムのノウハウ不足などを考慮し、再構築を2段階(第1段階:現行システムのインフラをオープン化しノウハウを蓄積、第2段階:システム機能の再配置や業務処理の最適化など業務機能の見直し)に分けて実施することとし、現行システムのソフトウェア資産を流用する“リホスト”による第1段階の計画を経営会議に提案する予定です。出題趣旨にあるとおり、長年保守を繰り返してブラックボックス化が進んだシステムを再構築するプロジェクトの計画段階において、想定されるリスク(品質未達,コスト過大,プロジェクト遅延など)を識別する能力と、システム監査のポイントの理解が問われています。なお、問題文中の表1、表2、表3の具体的な中身は資料では確認できないため、本文のヒアリング結果や出題趣旨・採点講評・公式解答例を根拠として各設問の導き方を整理します。

設問1

表1〜表3の具体的な中身は資料では確認できないものの、本文の「② 本システム再構築計画の検討過程」には「本番稼働までの期間とコストを重視して、現行システムのソフトウェア資産を流用する、いわゆる“リホスト”と呼ばれる方法を選択した。」とあり、「(2) 利用部門へのヒアリング結果」には「現在では使用されていない機能・画面・帳票も存在する。」とあります。ソフトウェア資産を流用する際、使われていない資産まで移行対象にすると余分な期間やコストがかかるため、分析工程の計画でそれらを対象外とする検討をしているか確認する必要があります。公式解答例では『未使用の機能・画面・帳票について,再構築対象範囲からの除外を検討していること』としています。

設問2

表1〜表3の具体的な中身は資料では確認できないものの、本文の「① 現行システムの状況」には「各サブシステムの部分的な機能追加、機能変更を繰り返してきたことから、現行システム全体の機能要件及び業務要件について精通した部員がいない。」とあり、「③ 本システム再構築の概要」には「分析工程、設計工程、製造工程、テスト工程の順に実施する。」とあります。長年改修が重ねられた資産を流用するにあたり、分析工程で行うプログラム変換ツールのトライアルの対象が不十分だと、変換精度や工数を正しく見極められないリスクがあります。そのため、公式解答例では『プログラム変換ツールのトライアル対象範囲が狭過ぎたり,偏ったりしていないこと』としています。外しやすい読み違いとして、採点講評では「設問 2 は,分析工程の計画及び実施内容について問う設問であったが,設計工程や製造工程の実施内容に関する解答や,分析工程が実施済みであることを前提とした解答が見られた。監査の対象や実施時点を正確に認識してほしい。」と指摘されています。

設問3

表1〜表3の具体的な中身は資料では確認できないものの、本文の「① 現行システムの状況」に「その他の機能変更の際には、担当者の判断でソースプログラムにコメントを追加する場合もあるが、設計書の更新までは行っていない。その結果、設計書の内容と実際の機能仕様・プログラム仕様とが必ずしも一致していない状態となっており、保守業務ではテスト工程で発生したエラーの原因解析に手間取るケースもある。」と記されています。このように現行の設計書が最新の仕様を反映していないため、現新比較テストで差異が出た際にも、保守業務と同様に原因の調査に手間取り、計画どおりに進まないと考えられます。公式解答例では『設計書が最新ではないので,現新比較テストで不一致発生時に,原因解析に時間を要するから』としています。

設問4

表1〜表3の具体的な中身は資料では確認できないものの、本文の「(2) 利用部門へのヒアリング結果」には「情報システム部から現行の機能要件を踏襲するという説明を受けており、特に問題はないと認識しているので、利用部門はテスト工程から参画する計画です。」とあり、採点講評では「ユーザ受入テストの際に,システムの操作性で問題が表面化することに対するリスク軽減策を問う設問であった。」と指摘されています。利用部門がテスト工程から参画する計画のままだと、オープン化による操作性の変化に終盤まで気づけず、大幅な手戻りを招くリスクがあります。そこで、上流工程から利用部門が関与して事前に操作性を確かめる施策が求められます。公式解答例では『設計工程にも利用部門が参画し,プロトタイプなどで早期に操作性を確認してもらう。』としています。外しやすい読み違いとして、採点講評では「問題が表面化した後の対応策に関する解答が見られたが,プロジェクト計画段階の監査としては,予防的なリスク軽減策を解答してほしい。」と指摘されています。

設問5

表1〜表3の具体的な中身は資料では確認できないものの、本文の「〔B社基幹システムのオープン化〕」には「第2段階:システム機能の再配置、業務処理の最適化など、業務機能を見直す。」とあり、「① 現行システムの状況」には「システム構築時の要件定義書、機能設計書及び詳細設計書が全て保管されている。」一方で「設計書の内容と実際の機能仕様・プログラム仕様とが必ずしも一致していない状態となっており」「現行システム全体の機能要件及び業務要件について精通した部員がいない。」とあります。この状態を放置すると、今後の保守や第2段階の業務機能の見直しに支障が出るため、文書を最新化する計画の有無を確認する必要があります。公式解答例では『要件定義書や設計書を整理し,最新の要件や仕様を反映する計画が存在すること』としています。外しやすい読み違いとして、採点講評では「設問 5 は,想定されるリスクとして,問題文中の現行システムの状況を踏まえた具体的な確認事項を問う設問であったが,“第 2 段階の再構築計画が経営の承認を得ていること”など,一般論的・抽象的な解答が散見された。問題文の内容をしっかりと把握して,具体的な解答を心掛けてほしい。」と指摘されています。

学習のポイント

監査の実施時点(計画段階)を正確に認識し、事後対応や一般論を避け、問題文の現行システムの状況に即した予防策や具体的な確認事項を字数内でまとめる練習をしましょう。

出典:独立行政法人 情報処理推進機構(IPA)平成31年度春期 システム監査技術者試験 午後Ⅰ 問3(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
