AUシステム監査技術者試験 午後Ⅰ

平成28年度春期 システム監査技術者 午後Ⅰ 問3

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問3 プロジェクト管理の監査に関する次の記述を読んで,設問1~5に答えよ。 A法人は,ある地方公共団体の外郭団体である。A法人では,現行の基幹システムの老朽化と保守サポートの期限切れに伴い,新たに基幹システムを開発することになった。現在,要件定義工程が終了したところである。 A法人のシステム部門は要員が少なく,開発規模が大きいことから,基幹システム再構築プロジェクト(以下,Sプロジェクトという)では,開発及びプロジェクト管理支援業務を外部に委託することにした。 監査部のシステム監査チーム(以下,監査チームという)は,今年度の監査計画に従い,Sプロジェクトの管理業務及び体制の妥当性の確認を目的とするシステム監査を実施した。 〔プロジェクトの体制〕 基本設計工程以降のSプロジェクトの体制は,図1のとおりである。 (1)ステアリングコミッティは,Sプロジェクトの重要な意思決定を行う組織であり,システム担当役員,情報システム部長及び各利用部門の担当役員で構成されている。 (2)プロジェクトマネージャ(PM)には,情報システム部のT課長が任命されている。 (3)開発委託先は,サブシステムごとに分割し,W社,X社,Y社及びZ社に発注されている。 (4)PMOの業務は,P社に委託されている。 図1 Sプロジェクトの体制 〔プロジェクト管理基準の概要〕 A法人は,システム開発の経験が少ないことから,独自のプロジェクト管理基準を保有していない。そこで,P社のプロジェクト管理基準をベースにし,A法人の要望を取り入れた,Sプロジェクト用のプロジェクト管理基準(以下,管理基準という)を作成し,使用することにした。管理基準は,表1のとおりである。 表1 管理基準(抜粋) 〔システム監査の計画〕 システム監査計画の中で策定した監査要点及び監査手続の概要は,表2のとおりである。 表2 監査要点及び監査手続の概要 〔システム監査の結果〕 システム監査計画に基づいて実施した監査の結果は,次のとおりである。 (1)表2の項番1の監査要点について,T課長は現行システムの運用の責任者を兼務していることを,体制図の閲覧及び関係者へのインタビューによって確認した。P社との間では週次で進捗会議が実施されており,T課長は,毎回進捗会議に参加している。T課長はインタビューで「兼務していても特に支障はない」と答えている。監査チームは,これらの監査手続を実施した結果,T課長が管理業務を円滑に実施できていると判断した。 (2)表2の項番2の監査要点について,T課長にインタビューした。T課長は,「要件定義工程終了後,スケジュールの変更が発生したので,ステアリングコミッティの開催を要請し,対面で報告しようとした。しかし,出席者の都合がつかず,書面によって審議することになり,承認されるまでに約2週間を要した」と説明した。 (3)表2の項番3の監査要点について,監査チームは,管理基準,及び進捗会議の議事録を閲覧し,PMOが管理基準に記載されている役割を果たしているか確認した。次に,P社にインタビューし,P社がプロジェクトの推進に苦慮していることを把握した。 (4)表2の項番4の監査要点について,P社にインタビューした。その結果,要件定義書の次工程への引継ぎに問題があり,基本設計に遅れが発生していることが分かった。このときのP社の説明は,次のとおりである。 ① 要件定義工程では,現行システムの保守を担当しているG社が業務分析を行った。 ② G社は,現行システムの機能を基に要件を洗い出し,要件定義書を作成した。 ③ 情報システム部長とT課長が要件定義書をレビューし,承認した。 ④ 要件定義書に関しては,基本設計の開始前にG社から各委託先に説明があったが,G社は基本設計の開始後,現行システムの保守に追われ,余分の期間と要員を確保できなかった。その影響で,各委託先の疑問に対して,G社からは回答が速やかに得られないことが多かった。 〔システム監査の報告〕 監査チームは,監査結果を基に,監査報告書を作成した。その内容は,次のとおりである。 (1)〔システム監査の結果〕(2)について,ステアリングコミッティが十分に役割を果たしているとはいえないので,このままの体制で開発を進めた場合はリスクが大きい。 (2)〔システム監査の結果〕(3)について,Sプロジェクトの管理業務はP社への依存度が高い。開発工程が進むに従って,進捗会議での報告内容は変化し,解決すべき課題も蓄積されていくと考えられる。それに伴い,発注者側の責任者であるT課長は,進捗報告の粒度,タイミングなどの管理業務の内容を改善していく必要がある。監査チームとしては,進行中のSプロジェクトの管理状況の適切性を確認するために,今後も随時フォローアップする。 (3)〔システム監査の結果〕(4)について,要件定義を担当した委託先とは異なる委託先に開発を委託する場合には,基本設計工程の計画段階で考慮しておくべきことがある。今回は,スケジュールへの影響に対する考慮が不十分であったと考えられる。 設問1 〔システム監査の結果〕(1)について,T課長がSプロジェクトを円滑に管理できているか判断するために必要な,表2の項番1の①~③以外の監査手続を,40字以内で述べよ。 設問2 〔システム監査の結果〕(3)について,図1の体制に起因して監査チームが把握したと思われる課題を,30字以内で述べよ。 設問3 〔システム監査の報告〕(1)について,監査チームが考えたリスクを,45字以内で述べよ。 設問4 〔システム監査の報告〕(2)について,監査チームがフォローアップとして確認すべき内容を,45字以内で述べよ。 設問5 〔システム監査の報告〕(3)について,監査チームが基本設計工程の計画について確認したと考えられる内容を,50字以内で述べよ。

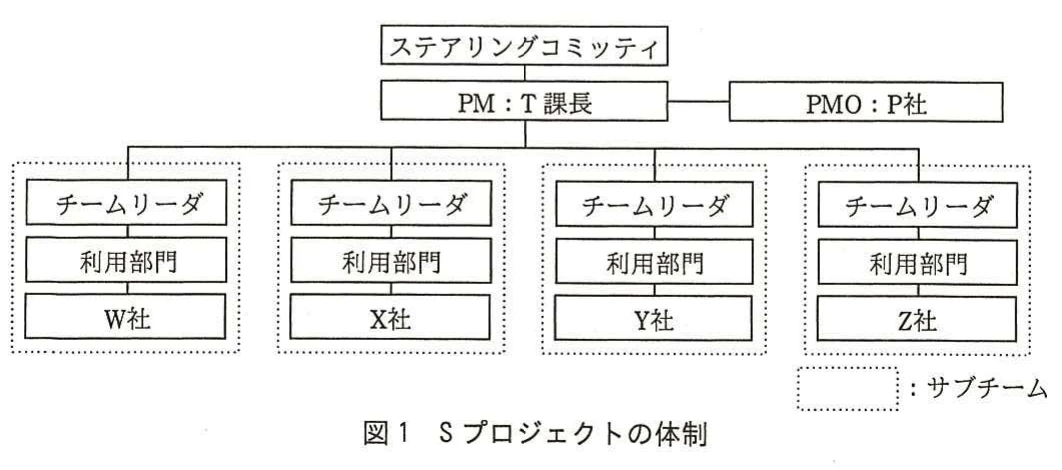

図1 Sプロジェクトの体制。ステアリングコミッティ、PM、PMOを上位に置き、利用部門と各委託先で構成される四つのサブチームを示した体制図。
図1 Sプロジェクトの体制。ステアリングコミッティ、PM、PMOを上位に置き、利用部門と各委託先で構成される四つのサブチームを示した体制図。

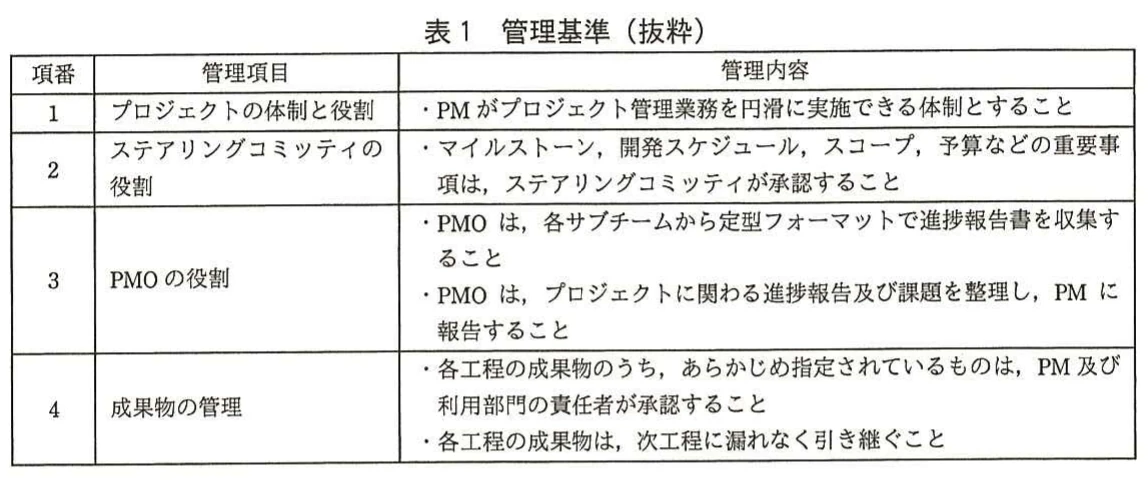

表1 管理基準(抜粋)。プロジェクトの体制と役割、ステアリングコミッティ、PMO、成果物の管理に関する管理項目と内容を示した表。
表1 管理基準(抜粋)。プロジェクトの体制と役割、ステアリングコミッティ、PMO、成果物の管理に関する管理項目と内容を示した表。

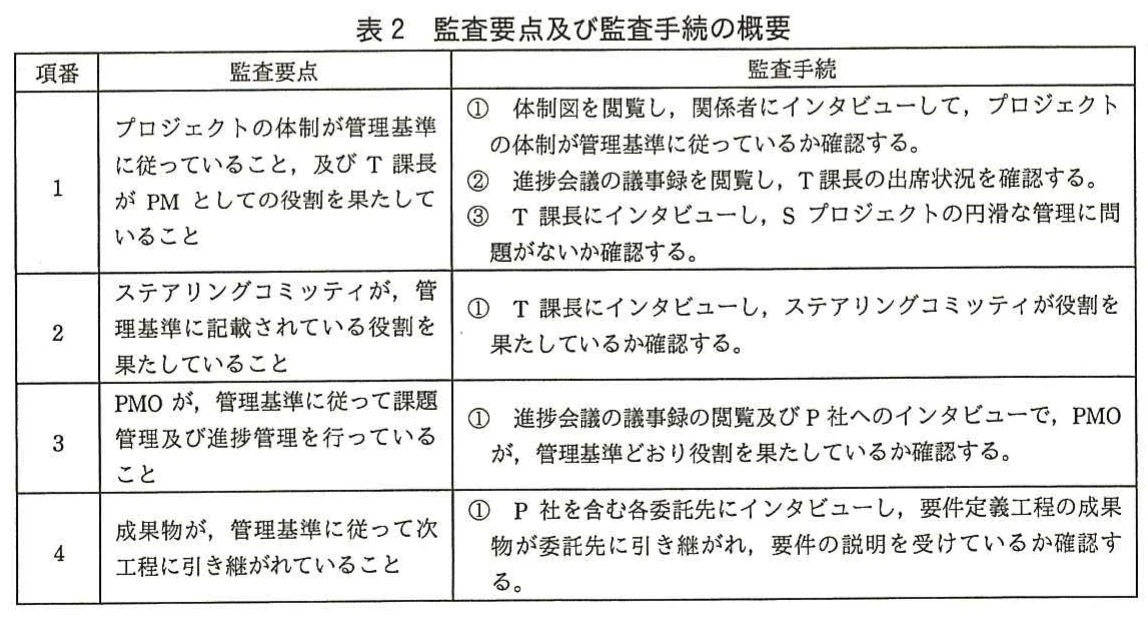

表2 監査要点及び監査手続の概要。プロジェクトの体制、ステアリングコミッティ、PMO、成果物の引継ぎに関する監査要点と監査手続を示した表。
表2 監査要点及び監査手続の概要。プロジェクトの体制、ステアリングコミッティ、PMO、成果物の引継ぎに関する監査要点と監査手続を示した表。
解き方のヒントを見る

監査手続と体制確認の視点

この問題では、プロジェクト管理の監査結果を読む際に、体制・意思決定・委託間の引継ぎを個別の事実として整理し、監査手続や報告の根拠がどの記述に対応するかを確認する視点が重要です。

この問題で問われていること

一つの焦点は、監査人が把握した事実と、そこから確認・報告しようとしている管理上の論点を混同せず、体制図、会議記録、引継ぎ状況の関係を時系列も含めて追うことです。

視点

監査では、組織上の役割、会議や承認の経緯、委託先間の情報連携を、記録や関係者の説明と照合して読み取ります。設問ごとに、提示された事実がどの監査上の論点に結び付くかを整理してください。

確認ポイント

  • 設問ごとに、監査結果・報告・体制図のどの記述を根拠としているかを区別する
  • 確認対象が役割分担、意思決定、委託先間の情報連携のどれに関係するか整理する
  • 事実の記述と、監査人が追加で確認・追跡すべき論点を分けて読む
正解と解説を見る

解説

発注者側の要員が少ない中で複数のベンダに開発を分割発注し、PMO業務も外部委託する基幹システム再構築プロジェクトのシステム監査を題材としています。PMの兼務状況の確認手続、複数委託先間の調整課題、ステアリングコミッティの意思決定遅延リスク、PMによるPMO管理業務の見直しに関するフォローアップ、別ベンダへの引継ぎ期間に関する計画上の考慮事項を本文の記述から導き出します。

問題の全体像

A法人はある地方公共団体の外郭団体であり、現行の基幹システムの老朽化と保守サポートの期限切れに伴い、基幹システム再構築プロジェクト(Sプロジェクト)を進め、現在、要件定義工程が終了したところです。A法人のシステム部門は要員が少なく開発規模が大きいことから、開発委託先はサブシステムごとに分割してW社、X社、Y社及びZ社に発注し、PMOの業務はP社に委託しています。プロジェクトマネージャ(PM)には情報システム部のT課長が任命され、ステアリングコミッティが重要な意思決定を行う体制をとっています(なお、図1の図示内容や表1・表2の具体的な中身は資料では確認できないため、本文の記述と出題趣旨・採点講評を根拠に読み解きます)。出題趣旨にあるとおり、発注者側の体制が十分でない場合の大規模システム開発プロジェクトを監査するに当たり、プロジェクト管理業務を委託したからといって、委託先間の調整、重要な計画変更、管理上の意思決定まで外部に依存してよいということではなく、リスクと必要なコントロールを把握し、適切な監査要点及び監査手続を設定する能力が問われています。

設問1

設問文に個数の指定はありませんが、監査手続の手法と確認内容の2つの要素を組み合わせて記述します。表2の具体的な中身は資料では確認できないものの、本文〔プロジェクトの体制〕で「プロジェクトマネージャ(PM)には,情報システム部のT課長が任命されている」「PMOの業務は,P社に委託されている」とあり、〔システム監査の結果〕(1)では「T課長は現行システムの運用の責任者を兼務している」「P社との間では週次で進捗会議が実施されており,T課長は,毎回進捗会議に参加している。T課長はインタビューで『兼務していても特に支障はない』と答えている」とあります。T課長本人の発言や会議参加の確認に加え、PMOであるP社の視点からも実態を確かめる必要があります。そのため、公式解答例では『P 社にインタビューし,T 課長が PM の役割を果たしていることを確認する。』としています。採点講評では「“成果物に PM の承認があることを確認する”など,表 2 の監査要点に合致しない監査手続の解答が多くみられ,正答率は低かった」と指摘されています。兼務下でPMの役割を果たしているかを確認する手続としてまとめることが大切です。

設問2

設問文に個数の指定はありませんが、発注体制の特徴と生じる事象の2つの要素を含めて記述します。図1の図示内容や表1・表2の具体的な中身は資料では確認できないものの、本文〔プロジェクトの体制〕(3)で「開発委託先は,サブシステムごとに分割し,W社,X社,Y社及びZ社に発注されている」、〔システム監査の結果〕(3)で「P社にインタビューし,P社がプロジェクトの推進に苦慮していることを把握した」とあります。また出題趣旨には「開発業務を複数のベンダに委託することがある。とりわけ,プロジェクト管理業務については,それを委託したからといって,委託先間の調整,重要な計画変更,管理上の意思決定まで外部に依存してよいということではない」と示されています。サブシステムごとに複数の開発委託先へ分割発注する体制では、ベンダ間の横断的な調整が生じるため、公式解答例では『複数の委託先間にまたがって調整すべき事項が発生すること』としています。

設問3

設問文に個数の指定はありませんが、原因となる意思決定の状況と、結果として生じる開発工程への影響の2つの要素を含めて記述します。本文〔プロジェクトの体制〕(1)で「ステアリングコミッティは,Sプロジェクトの重要な意思決定を行う組織」とあり、〔システム監査の結果〕(2)では「スケジュールの変更が発生したので,ステアリングコミッティの開催を要請し,対面で報告しようとした。しかし,出席者の都合がつかず,書面によって審議することになり,承認されるまでに約2週間を要した」とあります。これを受けて〔システム監査の報告〕(1)で「ステアリングコミッティが十分に役割を果たしているとはいえないので,このままの体制で開発を進めた場合はリスクが大きい」と報告されています。重要な意思決定に時間を要する体制のままでは適時の判断ができず作業に支障が出るため、公式解答例では『A 法人での意思決定がタイムリに行われず,工程の遅延や手戻りが発生するリスクがある。』としています。

設問4

設問文に個数の指定はありませんが、開発の進行に応じたタイミングと、T課長による管理業務の見直しの2つの要素を含めて記述します。本文〔システム監査の報告〕(2)では「Sプロジェクトの管理業務はP社への依存度が高い。開発工程が進むに従って,進捗会議での報告内容は変化し,解決すべき課題も蓄積されていくと考えられる。それに伴い,発注者側の責任者であるT課長は,進捗報告の粒度,タイミングなどの管理業務の内容を改善していく必要がある」とあり、その上で「今後も随時フォローアップする」と述べられています。監査報告で指摘した改善事項が実行されているかを追跡するため、公式解答例では『プロジェクトの進行に合わせて,T 課長が P 社の管理業務の内容を随時見直していること』としています。採点講評では「通常のプロジェクト管理状況に関する監査手続の解答も散見された。基本設計段階で判明した課題に対して,PM がどのようにプロジェクト管理業務を改善しているかについて,システム監査人がフォローアップすることの重要性を認識して解答してほしい」と指摘されています。一般的な管理状況の確認と混同せず、T課長によるP社の管理業務の見直しに焦点を当ててまとめます。

設問5

設問文に個数の指定はありませんが、委託先が異なるという前提条件と、計画上で考慮すべき引継ぎ期間の2つの要素を含めて記述します。本文〔システム監査の結果〕(4)で「要件定義書の次工程への引継ぎに問題があり,基本設計に遅れが発生していることが分かった」とあり、④で「G社は基本設計の開始後,現行システムの保守に追われ,余分の期間と要員を確保できなかった」と説明されています。さらに〔システム監査の報告〕(3)には「要件定義を担当した委託先とは異なる委託先に開発を委託する場合には,基本設計工程の計画段階で考慮しておくべきことがある。今回は,スケジュールへの影響に対する考慮が不十分であったと考えられる」とあります。別ベンダへの引継ぎに伴うスケジュール上の期間が計画で見込まれていたかが焦点となるため、公式解答例では『要件定義を担当した委託先とは異なる委託先に開発を委託する場合の引継ぎ期間が考慮されているか』としています。採点講評では「計画についてではなく,“引継ぎが実施されたか”といった,事実についての確認事項を記述した解答が多く見られた」と指摘されています。設問が問う「基本設計工程の計画について」の考慮事項としてまとめることが大切です。

学習のポイント

外部委託を活用する開発でも発注者側が主体的に管理・意思決定を行う原則を踏まえ、監査要点に合致する手続や計画段階の考慮事項を事実確認と区別して記述する力を養いましょう。

出典:独立行政法人 情報処理推進機構(IPA)平成28年度春期 システム監査技術者試験 午後Ⅰ 問3(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
