PMプロジェクトマネージャ試験 午前Ⅱ

令和3年度秋期 プロジェクトマネージャ 午前Ⅱ 問13

問題文と選択肢を読んで答えを考えてから、下の「正解と解説を見る」で確認しましょう。

問題

新しく編成するプロジェクトチームの開発要員投入計画に基づいてPCをレンタルで調達する。調達の条件を満たすレンタル費用の最低金額は何千円か。 〔調達の条件〕 (1)PCのレンタル契約は月初日から月末日までの1か月単位であり,日割りによる精算は行わない。 (2)PC1台のレンタル料金は月額5千円である。 (3)台数にかかわらず,レンタルPCの受入れ時のセットアップに2週間,返却時のデータ消去に1週間を要し,この期間はレンタル期間に含める。 (4)セットアップとデータ消去は,プロジェクトチームの開発要員とは別の要員が行う。 (5)開発要員は月初日に着任し,月末日に離任する。 (6)開発要員の役割にかかわらず,共通仕様のPCを1人が1台使用する。 (7)レンタル期間中にPCを他の開発要員に引き渡す場合,データ消去,セットアップ及び引渡しの期間は不要である。

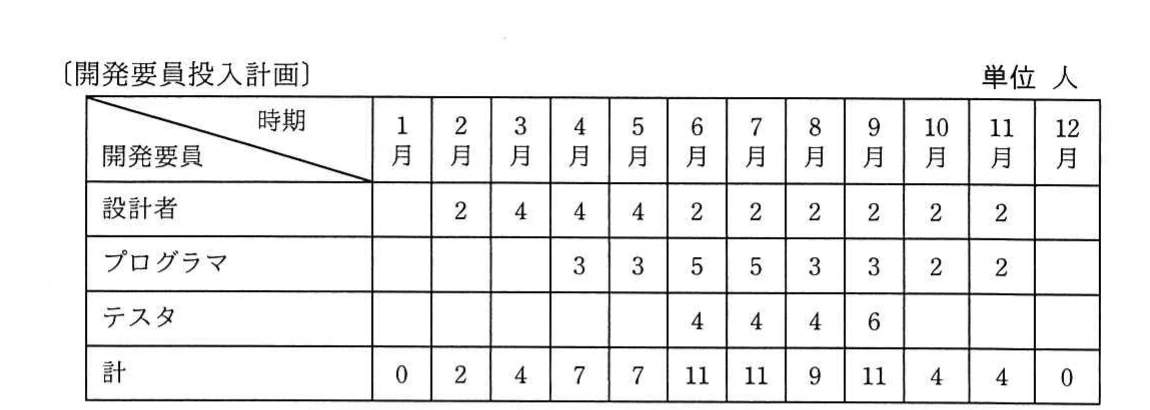

1月から12月までの開発要員投入計画。設計者は0,2,4,4,4,2,2,2,2,2,2,0人。プログラマは0,0,0,3,3,5,5,3,3,2,2,0人。テスタは0,0,0,0,0,4,4,4,6,0,0,0人。月別合計は0,2,4,7,7,11,11,9,11,4,4,0人。
1月から12月までの開発要員投入計画。設計者は0,2,4,4,4,2,2,2,2,2,2,0人。プログラマは0,0,0,3,3,5,5,3,3,2,2,0人。テスタは0,0,0,0,0,4,4,4,6,0,0,0人。月別合計は0,2,4,7,7,11,11,9,11,4,4,0人。

選択肢

  1. ア
    350
  2. イ
    470
  3. ウ
    480
  4. エ
    500
解き方のヒントを見る

契約条件の適用範囲を丁寧に読む

費用の最小額を求める問題では、計算に入る前に契約条件がどの単位・どの期間に対して適用されるのかを正確に読み取ることが重要です。条件の読み違いは、その後の検討全体に影響します。

この問題で問われていること

本問で確認すべき観点は一つです。計算の前に、契約条件に書かれた期間・数量・料金の区切りが、要員投入計画のどの部分にどう対応するかを自分の言葉で改めて整理できているかどうかです。

視点

費用を扱う問題では、数値を当てはめる前に「何に対して」「どの単位で」「どの時点から」料金が発生するのかを文面から切り分けることが基本です。計画側の数値と契約側の条件は同じ尺度で書かれているとは限りません。そのため、両者を対応付ける前提を自分で確かめる姿勢が求められます。

確認ポイント

  • 契約条件の各記述が、期間・台数・料金のどれについて定めているかを区別したか
  • 契約条件の単位と、要員投入計画に示された数値の単位が一致しているかを確かめたか
  • 条件に付いている但し書きや例外的な記述を読み落としていないかを見直したか
正解と解説を見る

正解

イ

解説

月別の要員数から実使用分を数え、新規PCのセットアップ、最後のデータ消去、8月に継続保有する遊休分を加えると94台月になる。月額5千円を乗じ、最低費用は470千円です。

理由

表の合計は70人月であり、開発要員が使うPCの実使用量は70台月です。新規に必要となるPCは2月2台、3月2台、4月3台、6月4台の計11台なので、初回セットアップは11台月、最終返却時のデータ消去も11台月となる。さらに9月の再増員分2台は7月からレンタルを継続して8月に遊休させれば、条件(7)により再セットアップ不要であり、8月の継続分2台月だけを加える。したがって、70台月+11台月+11台月+2台月=94台月、94台月×5千円/台月=470千円です。

比較

条件(1)により日割りはできず、条件(3)によりセットアップとデータ消去の期間もレンタル期間に含まれる。一方、条件(7)はレンタル中のPCを別の開発要員へ引き渡す場合の追加作業を不要にするため、9月分を新規契約として数えないことが費用最小化につながる。

選択肢ア

これは不正解だよ。350千円は月額5千円で換算すると70台月に相当し、開発要員の実使用分だけを表す。条件(3)の新規PC11台のセットアップと返却時のデータ消去、さらに8月に継続して保有する2台月が含まれていないため、必要な94台月を下回っている。

選択肢イ(正解)

これは正解だよ。実使用70台月に、初回セットアップ11台月、最終データ消去11台月、8月の遊休継続2台月を加えると94台月になる。条件(7)により9月の再増員分に再セットアップは不要で、94台月×5千円/台月=470千円となる。

選択肢ウ

これは不正解だよ。480千円は月額5千円で換算すると96台月であり、必要量94台月より2台月多い。レンタル費用の最低額を求める問題なので、条件(7)を適用して再セットアップを避けた最小の94台月と一致せず、最小金額とはいえない。

選択肢エ

これは不正解だよ。500千円は月額5千円で換算すると100台月で、必要な94台月を6台月上回る。月単位契約であることを踏まえても、レンタル中のPCを継続利用すれば追加のセットアップを省けるため、100台月分を借りる必要はなく、最低費用にならない。

学習のポイント

月単位契約と、レンタル継続中のPC引渡しによる作業省略を正しく扱う。

出典:独立行政法人 情報処理推進機構(IPA)令和3年度秋期 プロジェクトマネージャ試験 午前Ⅱ 問13(公式資料:問題冊子(PDF) / 解答例)
