AUシステム監査技術者試験 午後Ⅰ
令和3年度秋期 システム監査技術者 午後Ⅰ 問2
事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。
問題


解き方のヒントを見る
企画段階の前提条件と検討根拠
再構築計画を読むときは、現行理解の不足、業務要求の表現、方式選択の根拠、経営目標や承認との関係を、後工程で問題になり得る前提として捉えます。個別の答えではなく、検討の抜けを探す視点に絞りましょう。
この問題で問われていること
この問題では、企画段階で置かれた前提や検討手続が、設計・テスト・稼働後の実現可能性に影響するかを一つの軸にして、計画書の記載と実際の確認方法の対応を見比べることに集中してください。
視点
企画段階の監査では、要求・現行資産・方式・基盤・意思決定の各情報が、誰によってどの根拠で確認されたかを整理します。記載の有無だけでなく、曖昧な表現や未確認の前提が後続工程へ持ち越される構造に注目します。
確認ポイント
- 計画書の各記述が、確認可能な根拠に結び付いているか
- 現行情報や要求の曖昧さが、後続工程の判断に影響しないか
- 方式・基盤・承認の検討が、目的と整合して説明できるか
正解と解説を見る
解説
営業支援システムの再構築プロジェクトの企画段階におけるシステム監査を題材に、リスクとコントロール、及び監査手続の具体的な確認内容を問う問題です。〔予備調査の結果〕で判明した体制・規程・ビジネス目標・ドキュメント不足・クラウド基盤採用といった事実と〔本調査の計画〕を結び付け、各工程特有のリスクや非機能要件の検討などを導き出す力が求められます。
問題の全体像
中堅保険会社B社における「営業支援システムの再構築プロジェクト」の企画段階のシステム監査を題材とした問題です。出題趣旨では「システムの企画段階でのリスク及びコントロールを理解し,コントロールの適切性を確認するための監査手続を選択して監査を実施する能力を問う」と示されています。B社では基幹系システムの再構築手順を整理した「再構築実施要領」に従い検討を進めていますが、〔予備調査の結果〕において、現行システム全体を理解している担当者が利用部門にもシステム部にもいないこと、変更不要な機能を「現行どおり」と記載していること、「対面販売を代替することができる営業支援システムの実現を早期に達成する,というビジネス目標」があること、「システム投資規程」で「予算額に応じた決裁権限者などが定められている」こと、リライト方式でクラウドサービス上に構築する方針であることなどが判明しています。なお、表1及び表2の具体的な内容は資料では確認できないため、本文の各セクションの記述を結び付けて、監査部が確認しようとしている具体的な内容やリスク・要因を導き出します。
設問1
表2項番①の具体的な内容は資料では確認できないため、本文の記述を根拠にします。〔本調査の計画〕(1)には「プロジェクト運営委員会のメンバと,“システム投資規程”の決裁権限者とが整合しているかどうかを確認する」とあります。これに対応する記述として、〔当プロジェクトの体制〕に「プロジェクト運営委員会は,営業担当役員,システム担当役員,営業統括部長,システム部長及びシステム企画課長で構成されている」とあり、〔予備調査の結果〕(4)に「B社のシステム構築に関わる規程の中に“システム投資規程”があり,予算額に応じた決裁権限者などが定められている」とあります。これらを結び付けると、当プロジェクトの予算額に応じた決裁権限者が委員会に参画しているかを確認することになります。公式解答例では『予算規模に応じた IT 投資の責任者がプロジェクト運営委員会のメンバとして参画していること』としています。
設問2

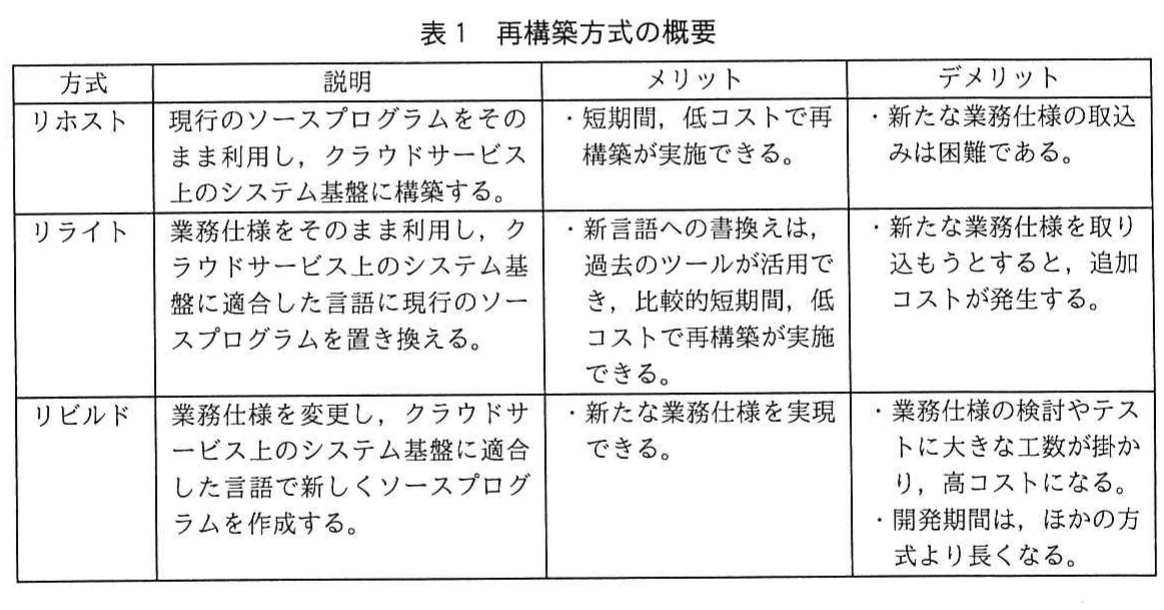

表1及び表2項番②の具体的な内容は資料では確認できないため、本文の記述を根拠にします。〔本調査の計画〕(2)に「計画書の内容を見ると,コストに関する記述が中心で,再構築方式を決定するまでの検討が不十分ではないかという懸念がある」とあります。また〔再構築計画の検討状況〕(3)に「標準的に定めた3方式の中から評価項目を定めて評価した上で,最適な方式を選択することが定められている」とあり、〔予備調査の結果〕(3)に「特に,対面販売を代替することができる営業支援システムの実現を早期に達成する,というビジネス目標が,経営陣から提示されている」とあります。これらより、コスト面に加えて経営陣が提示したビジネス目標が方式選定の評価項目に入っているかを確認する必要があります。公式解答例では『再構築方式を比較検討した際の評価項目に,ビジネス目標の視点があること』としています。採点講評では「再構築方式の評価項目として,“ビジネス目標”の視点が含まれているかどうかについて問うたが,監査証拠や技法を解答するだけで,具体的な確認ポイントがない解答が散見された」と指摘されています。
設問3(i)
表2の具体的な内容は資料では確認できないため、本文を根拠にします。〔本調査の計画〕(3)には「“現行を踏襲する”機能については,要件定義書にも具体的な要件は記載せず,“現行どおり”と記載する計画になっている。〔予備調査の結果〕(1)で判明した事実を考慮すると,設計工程及びテスト工程で問題が発生するリスクがある」とあります。そして〔予備調査の結果〕(1)には、利用部門に「営業支援システムの業務機能の全体を把握している従業員がいない状況である」こと、さらに「保守用のドキュメントが不足しており,システム部にもシステム全体を理解している担当者がいない状況である」ことが記されています。要件定義書を「現行どおり」と済ませても、現行の要件を熟知する者がいないため、設計工程で仕様を確定できなくなります。公式解答例では『現行システムの要件を熟知している者がいないので,仕様を適切に確定できない。』としています。採点講評では「設計工程又はテスト工程での特有のリスクではない解答も散見された」と指摘されています。
設問3(ii)
表2項番③の具体的な記述は資料では確認できないため、本文を根拠にします。〔予備調査の結果〕(2)に「現行システムから変更不要な機能については,“現行どおり”と記載されている」とあり、〔本調査の計画〕(3)に「“現行を踏襲する”機能については,要件定義書にも具体的な要件は記載せず,“現行どおり”と記載する計画になっている。〔予備調査の結果〕(1)で判明した事実を考慮すると,設計工程及びテスト工程で問題が発生するリスクがある」とあります。要件定義書に具体的な要件が記載されず、業務機能全体を把握する従業員もいない状態では業務要件が明確になりません。そのため、テスト工程で要件を満たしているかを確認するテストができなくなります。公式解答例では『業務要件が明確でないので,要件を充足しているかどうかのテストができないこと』としています。採点講評では「設計工程又はテスト工程での特有のリスクではない解答も散見された」と指摘されています。
設問4
表1及び表2項番④の具体的な内容は資料では確認できないため、本文を根拠にします。〔予備調査の結果〕(5)に「リライト方式を選択してクラウドサービス上のシステム基盤に新システムを構築する方針」とあり、〔本調査の計画〕(4)に「システムを稼働させるためには,ソースプログラムの変換だけでなく,新しいシステム基盤であるクラウドサービスの機能に依存する事項の検討が十分かどうかを確認する」とあります。クラウドサービス上の新しいシステム基盤で稼働させるには、セキュリティや障害設計といった非機能要件の実現性が検討されているかを確認する必要があります。公式解答例では『セキュリティ,障害設計などの非機能要件の実現性が検討されていること』としています。採点講評では「システムが稼働する基盤が変更になることに伴い,単にプログラムを変換するだけではなく,バックアップ,リカバリなど方式の変更や,セキュリティ,性能面などの非機能要件の検討を十分に行うことの重要性について気付いてほしい」と指摘されています。
学習のポイント
監査証拠や技法のみを答えるのを避け、予備調査で判明した事実から、設計・テストの各工程特有のリスクや非機能要件など監査の具体的な確認ポイントを導く練習をしましょう。
出典:独立行政法人 情報処理推進機構(IPA)令和3年度秋期 システム監査技術者試験 午後Ⅰ 問2(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
