平成26年度春期 システム監査技術者 午後Ⅰ 問2

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問2 予算管理システムのプロジェクト計画及び要件定義の監査に関する次の記述を読んで,設問1~5に答えよ。 X社は,様々な生活用品を製造し,卸業者やスーパーマーケットなどに販売している。 X社では,現在,会計システムの一部の機能(予算管理機能)を利用して予算管理を行っているが,詳細な予算・実績管理ができず,十分に役立っていない。そこで,経営者から予算管理の強化が求められ,新たに予算管理システムを構築することになった。X社において,広範囲な利用者を対象とした情報系のシステムを構築するのは初めてなので,導入目的を達成できるように利用者の立場に立って,慎重に検討する必要がある。この開発プロジェクトがプロジェクト計画及び要件定義フェーズまで進んだ段階で,監査室はシステム監査を実施することにした。 〔現状の予算管理〕 X社では現在,購買・製造・販売システムなどの基幹システム及び会計システムを運用している。このうち,会計システムの予算管理機能は,経理部だけが利用している。 (1) 予算は,年度開始の1か月前に経営会議で最終決定される。経理部は,決定した予算を会計システムに登録する。 (2) 購買・製造・販売などの主要な会計データは,基幹システムで管理されている各種実績情報から会計システムに取り込まれる。会計システムの月次決算で確定した実績データに基づいて,経理部が予算に対応する実績情報をレポートにまとめ,経営会議で報告する。各部は,この実績情報に基づいて分析を行う。 〔予算管理システムの目的と概要〕 新たに構築する予算管理システムの導入目的は,次の3点である。 (1) 部門別損益管理の他,製品カテゴリ別業績管理を含めた,現状よりも詳細な予算・実績管理を実現する。 (2) 各部で予算登録及び予算修正を行えるようにし,各部の予算管理責任を明確にする。 (3) 各部で予算・実績に関する情報を有効に利用できるようにする。 予算管理システムと関連システムの概要を図1に示す。予算管理システムには,会計システムと同じベンダが提供しているソフトウェアパッケージを採用する予定である。 図1 予算管理システムと関連システムの概要 〔予備調査の実施〕 システム監査担当者のY氏が,予備調査で理解した内容は次のとおりである。 (1) 予算管理システムは,製品カテゴリ別の売上・粗利,部ごとの予算・実績に関する情報を詳細に管理するので,X社として機密レベルの高い情報が含まれる。 (2) 経営会議で決定された概算予算に基づいて,各部で詳細な予算を予算管理システムに登録する。 ① 各部は,経理部から入手した概算予算に基づいて,詳細な予算を立て,予算担当者が予算登録を行う。この予算登録に対して部長が承認入力を行うことで,予算として正式に確定される。各部で予算登録を行うことは,各部の予算管理に関する責任を明確にするだけでなく,経理部の臨時増員を行わなくても済むことになる。ただし,経理部は,各部の予算登録・修正が適切に実施されているかどうか確認する必要がある。 ② 予算の見直しは,3か月ごとに実施する。業績予測に影響するような大幅な見直しの場合は,年度の予算と同じプロセスで予算を見直す。一方,一定金額未満の修正などのような軽微な見直しであれば,各部で独自に修正入力及び承認入力を行い,その内容と理由を予算修正申請書に記載し,部長の承認を受けて経理部に提出する。 (3) 実績データは,全て会計システムから予算管理システムに取り込まれる。 ① 実績データは,正確性を重視し,月次決算で確定した後の会計システムの財務情報から自動的に生成する。 ② 現在の会計システムで管理されている情報に比べ,予算管理システムで管理される情報は,詳細である。そのために,予算管理システムに提供可能な情報を管理できるように会計システムの勘定科目や部の設定を変更する。 (4) 予算管理システムのアクセス管理では,次の方針に従って,部別・役職別に利用可能な機能・データ項目を表した権限マトリックスを作成している。 ① 予算の登録・修正権限は,各部の予算担当者に付与する。また,登録・修正の承認権限は,各部の部長に付与する。 ② 予算・実績情報に基づいて,必要な対応を迅速に行うために,当該システムの情報は,経営者から各部の主任レベルまで幅広く,柔軟に利用できるようにする。そのために,情報管理において,参照権限については違いがあるものの,できる限り利用制限を行わないで情報の有効利用を促進する。 (5) 予算・実績に関する情報は,ソフトウェアパッケージに組み込まれたレポート機能を利用することで,利用者が必要な情報を柔軟に出力できるので,定型の帳票は開発しない。 このレポート機能は,会計システムにも組み込まれていて,操作経験がある経理部員の意見では,操作方法は簡単で,短時間の説明を受けるだけで操作できるとのことであった。そこで,この意見に基づき,操作方法に関する利用者向けの研修だけが,プロジェクト計画に盛り込まれている。 〔本調査の実施計画〕 システム監査担当者のY氏は,予備調査の結果に基づいて,予算管理システムの統制目的と,この目的に対応した監査要点を表1にまとめた。 表1 統制目的・監査要点対応表(抜粋) Y氏は,表1に基づいて,本調査に当たっての留意事項を次のとおり整理した。 (1) 監査要点①aについて,各部での予算登録の網羅性をチェックする機能が組み込まれているかどうか留意する。 (2) 監査要点①bについて,軽微な予算修正を統制するための機能が,予算管理システムに組み込まれているかどうか留意する。 (3) 監査要点②aについて,会計システムの勘定科目・部の見直しが予算項目と一致しているか,会計システムの変更要件に留意する。 (4) 監査要点②bについて,実績の取込みが月次決算確定後でよいかどうか十分な検討が行われていない可能性があるので,その妥当性に留意する。 (5) 監査要点③aについて,プロジェクト計画で検討されている研修計画では,研修内容として不十分な可能性があるので,その妥当性に留意する。 (6) 監査要点③bについて,利便性を重視し,情報管理の面からアクセス管理について十分に検討されていない可能性があるので,その妥当性に留意する。 設問1 〔本調査の実施計画〕の(2)に関して,システム監査担当者が予算管理システムに組み込まれるべきと考えた機能を,30字以内で述べよ。 設問2 表1の監査要点②aを満たすためには,〔本調査の実施計画〕の(3)だけでは不十分である。追加すべき留意事項を,45字以内で述べよ。 設問3 〔本調査の実施計画〕の(4)において,システム監査担当者が,十分な検討が行われていない可能性があると考えた理由を,40字以内で具体的に述べよ。 設問4 〔本調査の実施計画〕の(5)において,システム監査担当者が,プロジェクト計画で検討されている研修計画では,予算管理システム導入後に顕在化するであろうと考えた課題を,35字以内で述べよ。 設問5 〔本調査の実施計画〕の(6)において,情報管理の面から本調査で実施すべき監査手続を,50字以内で述べよ。

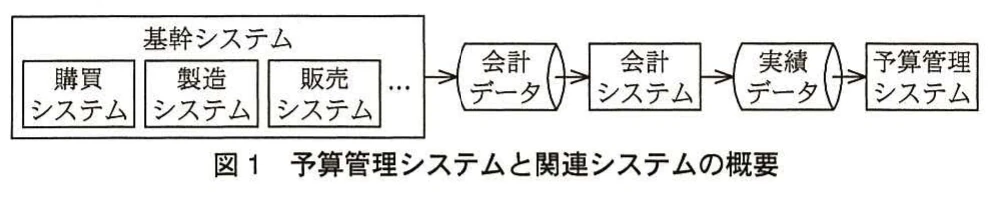

図1 予算管理システムと関連システムの概要。基幹システムから会計データ、会計システムから実績データを経由して、予算管理システムへ情報が流れる構成図。
図1 予算管理システムと関連システムの概要。基幹システムから会計データ、会計システムから実績データを経由して、予算管理システムへ情報が流れる構成図。

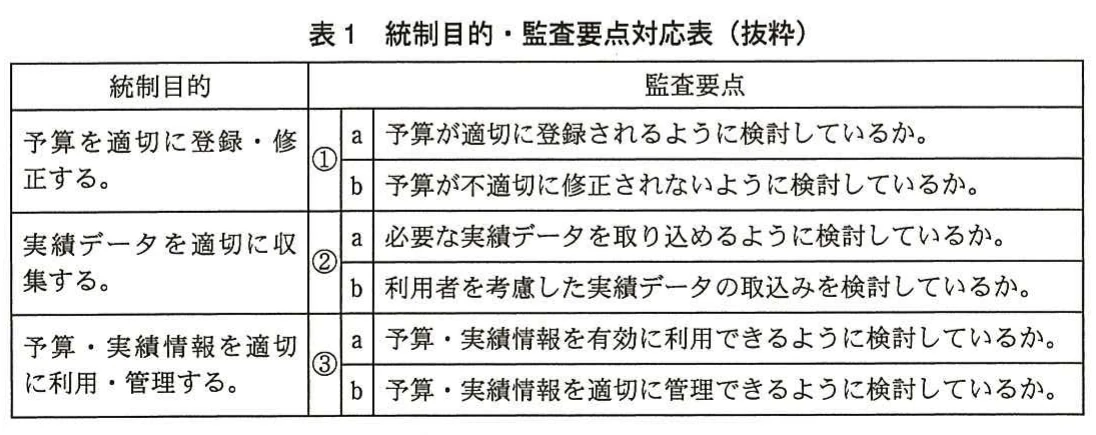

表1 統制目的・監査要点対応表(抜粋)。予算の登録・修正、実績データの収集、予算・実績情報の利用・管理という統制目的と、それぞれの監査要点を対応付けた表。
表1 統制目的・監査要点対応表(抜粋)。予算の登録・修正、実績データの収集、予算・実績情報の利用・管理という統制目的と、それぞれの監査要点を対応付けた表。
解き方のヒントを見る

統制目的と監査可能性の接点

予算管理の仕組みを考えるときは、業務上の統制目的と、後から経緯を確かめられる記録のつながりに注目します。機能の多さではなく、説明責任を支える観点で整理してください。

この問題で問われていること

一つの観点として、予算に関する判断や変更が、誰の責任で、どの時点に、どの根拠に基づいて行われたかを後から追跡できるか、という監査可能性に絞って各記述を見比べます。

視点

統制は、単に処理を制限するだけでなく、判断の根拠と経緯を説明できる状態との関係で捉えます。利用者、時点、変更内容、根拠資料などの結び付きを、具体的な方式の暗記ではなく、監査で確認しやすい情報のまとまりとして考えてください。

確認ポイント

  • 判断や変更の責任の所在を確認できるか
  • 処理の時点と経緯を一貫して追えるか
  • 記録が根拠や説明責任と結び付いているか
正解と解説を見る

解説

予算管理システムの計画・要件定義段階におけるシステム監査を題材とした問題です。情報系システムに求められる情報の質(上流の基幹システムからのデータ取込みや取込み時期の妥当性)、予算修正の統制機能、情報の活用方法に関する利用者研修、権限マトリックスを用いた機密情報の参照制限の確認など、要件段階での監査の着眼点が問われています。

問題の全体像

本問は、生活用品を製造・販売するX社における「予算管理システムのプロジェクト計画及び要件定義の監査」を題材としています。X社では現在、会計システムの予算管理機能を経理部だけが利用していますが、「詳細な予算・実績管理ができず,十分に役立っていない」ことから、「広範囲な利用者を対象とした情報系のシステム」として新たに予算管理システムを構築することになりました。出題趣旨にあるとおり、「情報系のシステムは,有効な情報をタイムリに提供できなければならない」ため、「情報の質だけでなく,システムの利用方法に関する理解」も必要とされます。また、「情報には,機密情報も含まれるので,参照できる情報の制限も厳格に検討する必要がある」ほか、「元情報を作成する上流のシステムも考慮して検討する必要がある」点も重要です。設問1〜5では、Y氏が整理した〔本調査の実施計画〕の留意事項(2)〜(6)に沿って、予算修正を統制する機能、上流の基幹システムからのデータ取込み、実績データ取込みのタイミング、利用者向け研修の課題、アクセス管理の監査手続が問われています。

設問1

表1の監査要点①bは、「予算が不適切に修正されないように検討しているか。」です。本文〔予備調査の実施〕(2)②には、「一定金額未満の修正などのような軽微な見直しであれば,各部で独自に修正入力及び承認入力を行い,その内容と理由を予算修正申請書に記載し,部長の承認を受けて経理部に提出する」とあります。各部が独自に修正入力できるのは軽微な見直しに限られるため、その範囲を超える修正を入力できないようにする機能が必要です。公式解答例は『一定金額以上の予算修正が入力できないようにする。』です。採点講評では、「権限内での作業を限定するためにシステムに組み込むべきコントロールを問うものである」とされ、「問題文中の記述に記載されている事項と似たような解答もあった」と指摘されています。したがって、部長の承認や申請書の提出といった本文の記述を繰り返すのではなく、システムに組み込む機能を答える必要があります。

設問2

表1の監査要点②aは、「必要な実績データを取り込めるように検討しているか。」です。本文〔予備調査の実施〕(3)②には、会計システムの勘定科目や部の設定を変更するとあります。また、〔現状の予算管理〕(2)には、主要な会計データは基幹システムの各種実績情報から会計システムに取り込まれるとあります。図1でも、基幹システムから会計データ、会計システム、実績データ、予算管理システムの順にデータが流れています。そのため、会計システムの設定を変更しても、上流の基幹システムから必要なデータが取り込まれなければ実績情報を生成できません。公式解答例は『予算項目に対応した会計データを基幹システムから全て取り込めるよう計画されているか。』です。出題趣旨にも「元情報を作成する上流のシステムも考慮して検討する必要がある」とあります。採点講評では、「会計システムや予算管理システムの信頼性,本文中の記述で記載されている考慮事項に関する解答が散見され,正答率は,低かった」と指摘されています。したがって、上流の基幹システムに着目して答える必要があります。

設問3

表1の監査要点②bは、「利用者を考慮した実績データの取込みを検討しているか。」です。本文〔予備調査の実施〕(3)①には、「実績データは,正確性を重視し,月次決算で確定した後の会計システムの財務情報から自動的に生成する」とあります。一方、(4)②には「必要な対応を迅速に行うために」情報を利用できるようにするとあります。正確性を重視して月次決算確定後に取り込む方式では、迅速な対応に必要な適時性が損なわれるおそれがあります。公式解答例は『実績データの取込みが,月次決算後では遅すぎる可能性が検討されていないから』です。採点講評では、「当該システムの目的と,月次決算確定後の取込みが正確性を重視して決定されたことを認識していれば解答できる問題である」とされ、「既に検討されている“正確性”と類似した解答も散見された」と指摘されています。したがって、既出の正確性と取り違えず、取込みの時期の観点から答える必要があります。

設問4

表1の監査要点③aは、「予算・実績情報を有効に利用できるように検討しているか。」です。本文冒頭には「広範囲な利用者を対象とした情報系のシステムを構築するのは初めて」とあります。また、〔予備調査の実施〕(5)には「操作方法に関する利用者向けの研修だけが,プロジェクト計画に盛り込まれている」とあります。操作方法の研修だけでは、情報の活かし方が分からず、導入目的である「予算・実績に関する情報を有効に利用できるようにする」を達成できないおそれがあります。公式解答例は『情報の活用方法が理解できず,予算・実績情報が効果的に利用されない。』です。採点講評では、「システムの操作技能だけでは導入後にシステムが効果的に利用できない可能性があることを認識していれば解答できる問題である」とされ、「正答率は低かった」と指摘されています。したがって、操作面の問題にとどめず、情報の活用方法の理解不足による課題を答える必要があります。

設問5

表1の監査要点③bは、「予算・実績情報を適切に管理できるように検討しているか。」です。本文冒頭によると、監査はプロジェクト計画及び要件定義フェーズまで進んだ段階で実施されます。〔予備調査の実施〕(1)には「機密レベルの高い情報が含まれる」とあり、(4)には「権限マトリックスを作成している」とあります。また、(4)②では「できる限り利用制限を行わないで情報の有効利用を促進する」方針が示されています。この方針の下でも機密情報が保護される設計かどうかを、現時点で存在する権限マトリックスで確かめる必要があります。公式解答例は『権限マトリックスを閲覧し,機密レベルの高い情報の参照権限が適切に制限されているか確かめる。』です。採点講評では、要件段階での監査手続を問う問題とされ、「操作ログや各社員の権限設定状況のような稼働後でないと監査できない解答が散見された」と指摘されています。したがって、稼働後にしか確認できない証拠は選ばないようにします。

学習のポイント

情報系システムの導入目的(迅速な対応や有効利用)と現状の計画のギャップを見抜くこと、上流システムへの影響を考慮すること、そして監査対象フェーズ(要件定義段階)で確認可能な監査証拠を選ぶことが重要です。

出典:独立行政法人 情報処理推進機構(IPA)平成26年度春期 システム監査技術者試験 午後Ⅰ 問2(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
