AUシステム監査技術者試験 午後Ⅰ

平成26年度春期 システム監査技術者 午後Ⅰ 問1

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問1 情報システムの保守業務の監査に関する次の記述を読んで、設問1~4に答えよ。 S社は、保険会社の情報システム子会社である。S社で運用・保守を行っているシステムの種類は多く、ハードウェア、ミドルウェアも多岐にわたっている。一方で、親会社からは、運用・保守費用の削減を求められ、S社は保守要員を減らした。その結果、現在では、保守対象システムの多さに比べて保守要員が少ないことが、S社の課題の一つとなっている。 さらに、最近になって、保守を起因とする障害が連続して発生したこともあり、S社監査部のシステム監査チームでは、今年度の監査として、保守業務の品質確保の状況を確かめるための監査を実施することになった。 〔保守業務の状況〕 S社におけるシステムの保守業務の状況は、次のとおりである。 (1) 親会社の利用部門との調整、システムの企画・要件定義、プロジェクト管理などは、S社社員が主に担当している。プログラム開発などは、必要に応じて外部ベンダに委託している。 (2) リリースから一定の年数を経過したシステムについては、開発に携わったS社社員が担当者として一人も残っていない場合が多い。 (3) 5年以内に開発されたシステムの保守についても、費用削減のために、開発したベンダとは別のベンダに委託しているケースが多い。 (4) 開発・保守を実施する部署とは別に、全システムに共通する開発標準及び開発・保守ツールの導入・更新については、S社の開発支援チームが担当している。 (5) 保守ツールの一つとして、保守要件に伴う影響範囲の調査用ツールがある。調査用ツールは、ソースプログラム、JCL、データベース定義などに関して、項目名などから影響範囲を特定できる。 〔予備調査の実施〕 システム監査チームのT氏をリーダとして実施した予備調査の内容は、次のとおりである。 (1) 保守対象システムの内容、保守作業の状況を把握するために、表1に挙げた資料を入手した。 表1 予備調査における入手資料 (2) 保守作業マニュアルは、複数システムで共通のものもあるが、システムごとに作成されているケースが多く見られた。 (3) 障害報告レポートをレビューし、システム別・障害原因別の発生状況を確認した。その結果、同一原因によるシステム障害が何度か発生していることが分かった。 (4) 設計書・仕様書の整備状況を確認した。その結果、詳細設計書、プログラム仕様書の一部が存在しないシステム、及び最新状態に更新されていないシステムが多く見られた。 (5) 引継ぎ規程の内容を調査した。その結果、保守担当者への引継ぎに必要なドキュメントが網羅されていることを確認した。 〔本調査の実施〕 T氏は、予備調査の結果を基にリスクを洗い出し、リスクに対するコントロールを表2のとおりまとめた。 表2 リスクとコントロール 表2を基に監査手続書を作成し、次のような本調査を実施した。 (1) 表2の(1)のコントロールa)について、T氏は、保守担当者が実際に行った作業結果を記した“調査結果報告書”を査閲した。その結果、調査範囲は調査目的によって異なるので、保守担当者は、担当システムに関連するライブラリをその都度指定していることが分かった。T氏は、調査漏れを防ぐためにどのような対策を実施しているか確認した。 (2) 表2の(3)について、委託先の責任者にヒアリングを行い、障害時の対応結果を記した障害報告書を査閲した。最近発生していた障害の原因は、プログラム内部で持つテーブルの限界値を超えたことによる異常終了であった。障害報告書には、障害原因や当該プログラムの対応結果が記載されていただけであった。T氏は、障害報告書に記載すべき項目を追加する必要があると考えた。 (3) 表2の(4)について、コントロールa)の運用状況を確認した。まず、サンプリングした幾つかのシステムについて、保守担当者に引継ぎ済のドキュメントの網羅性を確認した。次に、保守担当者に、引継ぎ時におけるドキュメントの内容確認のポイントについてヒアリングした。 設問1 〔本調査の実施〕の(1)について、T氏が確認しようとした対策の具体的な内容を40字以内で述べよ。 設問2 表2の①として、T氏が考えた具体的なコントロールの内容を45字以内で述べよ。 設問3 表2の②に記載すべきコントロールを45字以内で述べよ。また、〔本調査の実施〕の(2)においてT氏が考えた、障害報告書に記載すべき項目を40字以内で述べよ。 設問4 〔本調査の実施〕の(3)において、T氏が保守担当者にヒアリングした、引継ぎ時におけるドキュメントの内容確認のポイントを45字以内で具体的に述べよ。

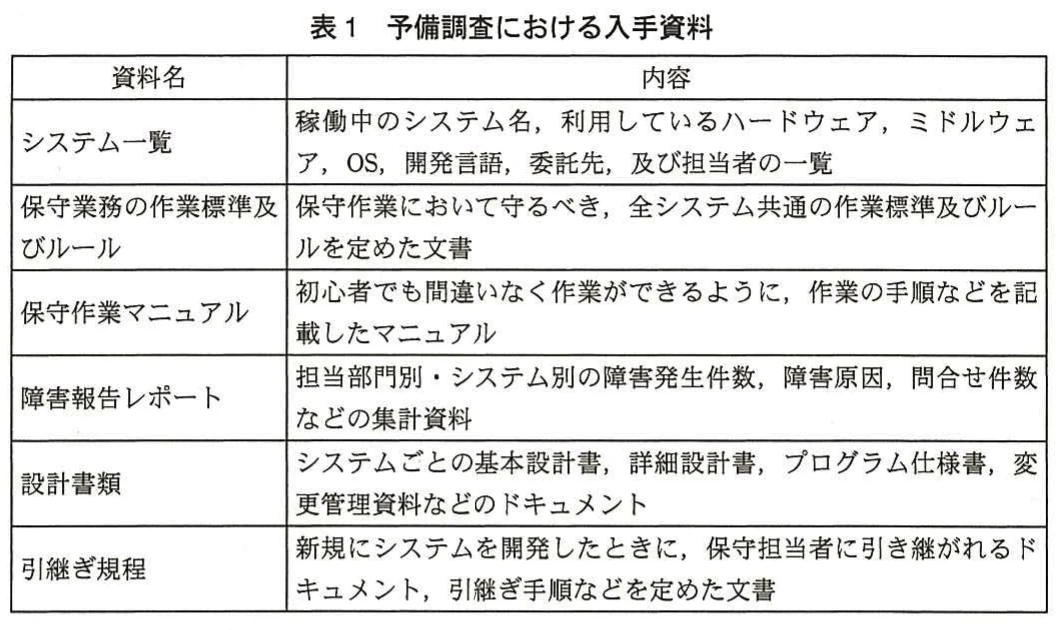

表1 予備調査における入手資料。予備調査で入手した資料名と、それぞれに含まれるシステム情報、作業標準、障害報告、設計書類、引継ぎ規程の内容を示す表。
表1 予備調査における入手資料。予備調査で入手した資料名と、それぞれに含まれるシステム情報、作業標準、障害報告、設計書類、引継ぎ規程の内容を示す表。
表2 リスクとコントロール。影響範囲の調査、テスト範囲、障害時対応、新規開発システムの引継ぎについて、観点ごとのリスクとコントロールを整理した表。
表2 リスクとコントロール。影響範囲の調査、テスト範囲、障害時対応、新規開発システムの引継ぎについて、観点ごとのリスクとコントロールを整理した表。
解き方のヒントを見る

保守監査で見る統制のつながり

情報システムの保守業務を監査するときは、作業の発生から承認、実施、記録、事後確認までを一連の流れとして捉え、リスクに対して統制がどの段階で働くかを考えると整理しやすくなります。

この問題で問われていること

一つの観点に絞るなら、想定されるリスクと、それを抑えるための統制が同じ業務の流れの中で対応しているかを確認してください。誰が、いつ、何を確認し、結果が残るかを順に見ます。

視点

監査では、業務上のリスクと統制を別々に見るのではなく、発生する場面と確認のつながりを対応づけて整理します。

確認ポイント

  • 想定されるリスクが業務のどの場面に関係するか
  • 統制を担う主体と実施されるタイミングが明確か
  • 確認した結果を後から追える形になっているか
正解と解説を見る

解説

情報システム子会社S社における保守業務の品質確保に向けたシステム監査の問題です。影響範囲調査でのライブラリ指定の牽制、修正プログラムの後続プログラムを含めたテスト範囲、同一原因による類似障害を防ぐ全システムへの調査と障害報告書への横展開の要否・結果の記載、引継ぎ時のドキュメント内容の実質的な確認ポイントなど、保守の実態に即したコントロールと監査手続を導く力が問われています。

問題の全体像

本問は、保険会社の情報システム子会社であるS社における「情報システムの保守業務の監査」を題材としています。S社では「保守対象システムの多さに比べて保守要員が少ないこと」が課題となっており、開発に携わったS社社員が一人も残っていないシステムや、費用削減のために開発したベンダとは別のベンダに保守を委託しているケースが多く見られます。また、予備調査では「同一原因によるシステム障害が何度か発生していること」や、「詳細設計書、プログラム仕様書の一部が存在しないシステム、及び最新状態に更新されていないシステムが多く見られた」ことが判明しています。このように「保守を起因とする障害が連続して発生したこと」を背景として、保守業務の品質確保の状況を確かめるための監査が実施されました。出題趣旨にあるとおり、システム監査人として保守の実態を理解し、リスクに対するコントロールの設計や監査手続を設定・実施する能力が問われています。なお、問題文にある「表1 予備調査における入手資料」及び「表2 リスクとコントロール」の具体的な中身は資料では確認できないため、本文の記述と採点講評・公式解答例を根拠として各設問の導き方を確認します。

設問1

根拠は〔保守業務の状況〕(5)の「調査用ツールは、ソースプログラム、JCL、データベース定義などに関して、項目名などから影響範囲を特定できる」という記述と、〔本調査の実施〕(1)にあります。表2の具体的な内容は資料では確認できないものの、〔本調査の実施〕(1)には“調査結果報告書”を査閲した結果、「保守担当者は、担当システムに関連するライブラリをその都度指定していることが分かった。T氏は、調査漏れを防ぐためにどのような対策を実施しているか確認した」とあります。担当者がその都度ライブラリを指定する運用では、指定の漏れや誤りが調査漏れに直結するため、第三者による確認の対策が求められます。公式解答例では『ライブラリの指定範囲に漏れや誤りがないことを別の担当者がチェックしているか。』としています。外しやすい読み違いとして、採点講評では「調査用ツールを使用した影響範囲の調査において,調査漏れを防ぐためのコントロールを問うものです。正答率は低く,影響範囲の調査やライブラリの指定方法に関連しない解答が散見された」と指摘されています。ライブラリの指定という前提条件を取り違えないよう注意が必要です。

設問2

根拠は、本文冒頭の「保守を起因とする障害が連続して発生した」という記述や、出題趣旨の「保守の作業を起因とする障害が発生したり,二次障害を引き起こしたりすることもあり」という説明にあります。表2の具体的な内容は資料では確認できないものの、採点講評では「設問 2 は,テスト範囲が不十分なことで不具合が残存するリスクに対するコントロールを問うものである」と示されています。プログラムの保守において、修正した箇所単体のテストにとどめると、連携するプログラムへの波及を見落として二次障害や不具合が残存するおそれがあるため、テスト範囲を広げるコントロールが必要になります。公式解答例では『修正箇所のテストだけでなく,修正プログラムの後続プログラムのテストも実施する。』としています。外しやすい読み違いとして、採点講評では「障害時対応のコントロールなど設問の趣旨に添わない解答も散見されたが,正答率は高かった」と指摘されています。障害発生後の事後対応と取り違えないよう、テスト範囲の不十分さに対応するコントロールを記述することが重要です。

設問3(1)

根拠は〔予備調査の実施〕(3)の「同一原因によるシステム障害が何度か発生していることが分かった」という記述と、〔本調査の実施〕(2)にあります。表2の具体的な内容は資料では確認できないものの、〔本調査の実施〕(2)には「障害報告書には、障害原因や当該プログラムの対応結果が記載されていただけであった」とあります。採点講評では「設問 3 は,類似障害の発生を防止するためのコントロールと,それに関連して,障害報告書に記載すべき事項を具体的に問うものである」と指摘されています。障害が起きた当該プログラムの対応にとどめると、他のシステムでも同一原因の障害が発生するおそれがあるため、横展開して調べるコントロールが求められます。公式解答例では『同様の原因による障害が発生するおそれがないかどうかを全システムに対して調査する。』としています。外しやすい読み違いとして、採点講評では「他システムにも発生し得る障害についての原因や対策を網羅的に調査し,その対応結果を確認することの必要性を認識していれば解答できる問題です。正答率は高かった」と指摘されています。調査対象を当該システム内に限定しないよう注意します。

設問3(2)

根拠は〔予備調査の実施〕(3)の「同一原因によるシステム障害が何度か発生していることが分かった」という記述と、〔本調査の実施〕(2)の「最近発生していた障害の原因は、プログラム内部で持つテーブルの限界値を超えたことによる異常終了であった。障害報告書には、障害原因や当該プログラムの対応結果が記載されていただけであった。T氏は、障害報告書に記載すべき項目を追加する必要があると考えた」にあります。当該プログラムの対応結果のみの記載では、他システムへの対策の要否や実施状況を把握できません。公式解答例では『障害の発生原因に応じた他システムへの展開の要否及び展開を実施した結果』としています。外しやすい読み違いとして、採点講評では「他システムにも発生し得る障害についての原因や対策を網羅的に調査し,その対応結果を確認することの必要性を認識していれば解答できる問題です。正答率は高かった」と指摘されています。設問3(1)のコントロールと混同せず、報告書に記載すべき項目として展開の要否と実施結果の両面を書く点に留意します。

設問4

根拠は〔予備調査の実施〕(4)の「詳細設計書、プログラム仕様書の一部が存在しないシステム、及び最新状態に更新されていないシステムが多く見られた」と、〔本調査の実施〕(3)にあります。表2の具体的な内容は資料では確認できないものの、〔本調査の実施〕(3)には「保守担当者に引継ぎ済のドキュメントの網羅性を確認した。次に、保守担当者に、引継ぎ時におけるドキュメントの内容確認のポイントについてヒアリングした」とあります。前段でドキュメント自体の網羅性は確認済みのため、ここでは記載内容が保守作業に十分かという実質的な確認が問われています。公式解答例では『ドキュメントの内容に保守作業で必要な情報が網羅されていることを確認しているか。』としています。外しやすい読み違いとして、採点講評では「保守を実施する上で必要かつ十分な内容かどうかを保守担当者が確認することの必要性を認識していれば解答できる問題です。“引継ぎ規程どおりに実施し,責任者が承認したか”,といった形式的な内容の解答が多くみられ,正答率は低かった」と指摘されています。

学習のポイント

予備調査で判明した課題と本調査の手続を対応付け、形式的な手続にとどまらず保守品質を確保する実質的なコントロールや確認項目を具体化する練習をしましょう。

出典:独立行政法人 情報処理推進機構(IPA)平成26年度春期 システム監査技術者試験 午後Ⅰ 問1(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
