平成25年度春期 システム監査技術者 午後Ⅰ 問1

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問1 システム開発の企画段階における監査に関する次の記述を読んで,設問1~4に答えよ。 S社は,飲食チェーン店を中心に事業を拡大している企業である。S社では,これまで自社の開発標準に従って,ウォータフォール型の開発を行ってきた。今後は,介護ビジネスなど,新たな事業分野への進出に柔軟に対応するために,“アジャイル開発”を採用することにし,今回,短期間で営業支援システムを開発することにした。 〔アジャイル開発を採用した経緯〕 営業支援システムの開発に当たって,介護ビジネスを推進する営業企画部とシステム部が,開発予算と稼働時期について相談した。システム部は,要件定義から本番稼働までに約1年掛かるという見通しであった。一方,営業企画部は,これから新しいビジネスを立ち上げるので,要件定義で全ての要件を確定するのは難しいと主張した。 そこで,システム部長は,開発を進めながら要件を柔軟に追加・変更して,ビジネスの変化に対応できるアジャイル開発の採用を提案した。その際,アジャイル開発の特徴について,営業企画部に対して次のように説明した。 (1)開発方法論よりも,関係者間の対話を重視して,開発を進める。 (2)ドキュメントの作成よりも,動作するプログラムの開発を優先する。 (3)計画に従うことよりも,ビジネスの変化への柔軟な対応を重視する。 システム部長は,営業企画部の了解を取り付けた上で,経営陣の承認を得た。社長は,アジャイル開発を採用するに当たり,そのメリットを十分に生かして開発を無事成功させるために,企画段階でのシステム監査を実施するよう,監査部に指示した。 〔予備調査の概要〕 監査部が予備調査を行って分かったことは,次のとおりである。 1.開発体制 プロジェクトマネージャ(PM)にはシステム部のT氏が任命され,営業企画部とシステム部からメンバを選び,開発プロジェクトが編成された。 開発プロジェクトの体制と役割分担は,表1のとおりである。 表1 開発プロジェクトの体制と役割分担 2.開発企画書の概要 開発プロジェクトが作成した開発企画書の概要は,次のとおりである。 (1)本番稼働環境のインフラと,アプリケーションの開発スコープが決まったら,要件定義工程以降は,ユーザチームが機能を評価するためのプログラムの開発を最優先する。 (2)要件定義工程以降は,次の①~④のプロセスを繰り返す。繰返しの単位を“イテレーション”という。イテレーションの中で,プログラムの動作を確認しながら要件を確定していく。 ① 開発チームとユーザチームは,ユーザチームの要求を検討し,今回のイテレーションで開発する機能を検討し,要件を確定する。 ② 開発チームは,確定した要件について,機能設計,プログラミング,単体テスト及びレビューを行う。 ③ ユーザチームは,確定した要件が実現されているかどうか確認するためのテストを行う。 ④ 管理チームとユーザチームは,テスト結果を確認し,成果物と進捗状況を確認する。 (3)イテレーションは4週間を1単位として,6回実施する。 (4)イテレーションを実施している途中では,随時変更が発生するような設計ドキュメントは作成しない。 (5)基盤チームは,イテレーションの中で使用する開発ツール及びコミュニケーションツールを準備する。S社では,これまでのウォータフォール型の開発方法論に比べて,アジャイル開発の方法論は厳密に定義されているわけではない。そこで,開発ツールの使用方法及びチーム間のコミュニケーションについては,修正を加えながら開発を進めていくことにする。これらのツールを使用して,進捗管理,品質管理,バージョン管理などを行い,情報を共有することでプロジェクトの状況を可視化することができる。 (6)最後のイテレーションで実装された機能を,最終的に営業支援システムで実現する要件として決定する。 〔本調査の実施〕 システム監査人は,開発企画書をレビューし,関係者へのインタビューを行った。その結果は,次のとおりである。 (1)開発チームのメンバの中には,アジャイル開発ではドキュメントを全く作成する必要がないと考えている者がいた。システム監査人は,開発段階のドキュメントは要件が頻繁に変更されるので,その都度ドキュメントを修正することは確かに効率が悪いということは理解した。しかし,計画段階で作成しておくべきドキュメントまで作成しないのは,リスクがあると考えた。そこで,システム化の目的を記述したドキュメント,及び開発を開始する際に必要な要件,スコープなどを記述したドキュメントの作成状況を確認した。また,保守・運用段階で必要となるドキュメント(システム構成などの記述)が作成されることになっているかどうかについても確認した。 (2)システム監査人は,1回のイテレーションの中で実施するプロセスについて,PMのT氏にインタビューした。T氏によると,〔予備調査の概要〕2.開発企画書の概要(2)の④のプロセスで1回のイテレーションを終了して,次のイテレーションを開始する計画であるとのことであった。システム監査人は,次のイテレーションに向けて組み込んでおくべきコントロールとして,④のプロセスの後に実施すべきプロセスがあると考えた。 (3)開発チームには,アジャイル開発の経験があり,開発技術を熟知した外部のコンサルタントも参加している。また,ユーザチームには,業務内容を把握している営業企画部の社員が参加している。システム監査人は,アジャイル開発の進め方の特徴をコンサルタントからヒアリングした中で,プロセスオーナが要件の最終確定を行うという原則が重要であることを認識した。その点を考慮すると,表1の役割分担では,要件の確定においてリスクがあると考えた。 (4)システム監査人は,〔予備調査の概要〕2.開発企画書の概要(5)のような状況では,開発をスムーズに進めていく上でリスクがあると考えた。その理由は,開発チームは,アジャイル開発を初めて経験するメンバが多く,ツールの使用方法にも習熟していないからである。そこで,開発の開始段階で実施しておくべきコントロールがあると判断し,T氏にインタビューした。また,開発の途中で,このコントロールが有効に機能しているか確認する必要があると考えた。 設問1〔本調査の実施〕(1)について,(1),(2)に答えよ。 (1)システム監査人が考えた,計画段階でドキュメントを作成しない場合のリスクを,25字以内で述べよ。 (2)システム監査人が考えた,保守・運用段階のドキュメントが不足した場合のリスクを,30字以内で述べよ。 設問2〔本調査の実施〕(2)について,システム監査人が実施しておくべきであると考えたプロセスを,30字以内で述べよ。 設問3〔本調査の実施〕(3)について,システム監査人が,リスクがあると考えた理由を,50字以内で述べよ。 設問4〔本調査の実施〕(4)について,(1),(2)に答えよ。 (1)システム監査人がT氏にインタビューして確認した監査項目を,35字以内で述べよ。 (2)システム監査人が開発の途中で確認するための監査手続を,40字以内で述べよ。

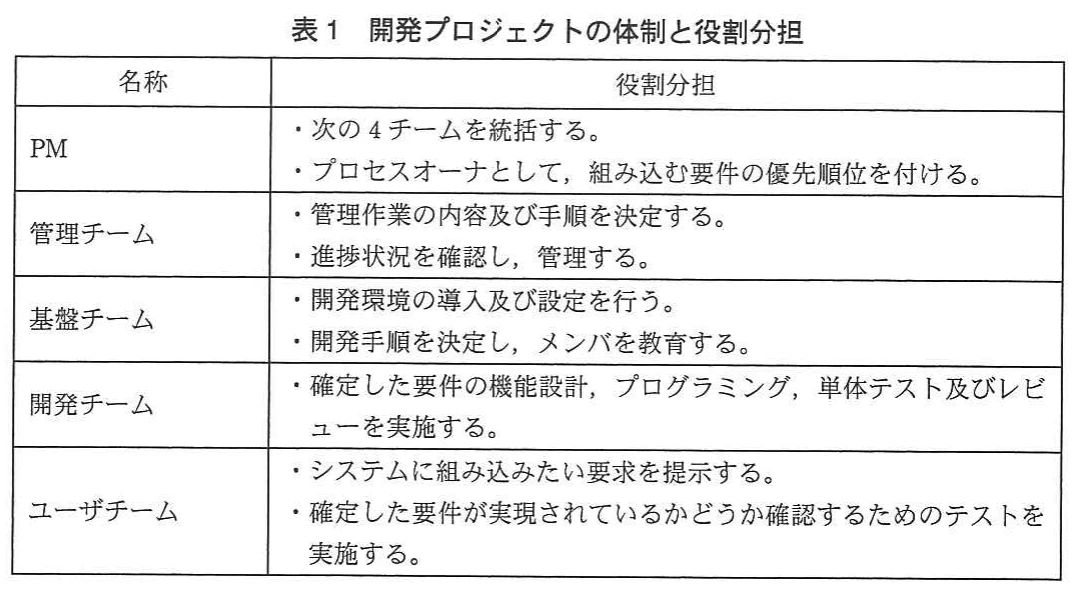

表1 開発プロジェクトの体制と役割分担。PM、管理チーム、基盤チーム、開発チーム、ユーザチームの名称と、それぞれの役割分担を示した表。
表1 開発プロジェクトの体制と役割分担。PM、管理チーム、基盤チーム、開発チーム、ユーザチームの名称と、それぞれの役割分担を示した表。
解き方のヒントを見る

リスクとコントロールの対応関係を確かめる

監査の観点では、ある懸念に対して挙げられた手当てが、その懸念を実際に小さくする働きを持つかを一組ずつ確かめることが基本です。用語の印象ではなく、懸念の中身と手当ての効き目がかみ合っているかに注目して検討しましょう。

この問題で問われていること

問われているのは、想定されるリスクと、それを抑えるために置かれるコントロールとの関係を監査人の立場で評価する力です。企画段階という時点を意識しつつ、両者が因果的につながっているかを判断します。

視点

システム監査でいうリスクとは、目的の達成を妨げるおそれのある事象を指します。コントロールとは、その発生可能性や影響を抑えるための仕組みや手続です。監査人は、個々の施策が望ましいかどうかを単独で判断するのではなく、特定のリスクに対してその施策が抑止・発見・是正のいずれかの形で有効に働くかという対応関係を評価します。開発手法が変わっても、この対応関係を一組ずつ吟味する姿勢は共通です。

確認ポイント

  • 各リスクについて、それが実現した場合に何が損なわれるのかを自分の言葉で言い表せるか確認する
  • コントロールとされる手当てが、そのリスクの発生可能性または影響を実際に下げる働きを持つかを確かめる
  • 一般論として望ましい施策であっても、対応させたリスクとは別の懸念に効くものになっていないかを見直す
正解と解説を見る

解説

S社のアジャイル開発による営業支援システム開発の企画段階における監査を題材に、計画段階や保守・運用段階でドキュメントを作成しない場合のリスク、イテレーション終了後に組み込むべき評価・反映のプロセス、プロセスオーナの役割分担におけるリスクの理由、ツール使用に関する監査項目と監査手続を問う問題です。アジャイル開発の特徴を踏まえ、実質的なリスクとコントロールを導く力が問われます。

問題の全体像

本問は、飲食チェーン店を中心に事業を拡大しているS社が、介護ビジネスなど新たな事業分野への進出に柔軟に対応するため、営業支援システムの開発に「アジャイル開発」を採用した事例を題材として、システム開発の企画段階における監査を問う問題です。出題趣旨では「システム監査人として,アジャイル開発の特徴や留意点を理解し,リスクを見極め,必要なコントロールを抽出し,開発プロジェクトを監査する能力があるかどうかを問う」と示されています。設問1では計画段階と保守・運用段階でドキュメントを作成しない場合や不足した場合のリスク、設問2ではイテレーションの最後に実施しておくべきプロセス、設問3では要件の確定における役割分担上のリスクの理由、設問4ではツール使用に関する監査項目と開発途中の監査手続が問われています。本文の調査結果から各状況のリスクと必要なコントロールを読み取って解答を組み立てます。

設問1(1)

根拠は〔本調査の実施〕(1)の「計画段階で作成しておくべきドキュメントまで作成しないのは,リスクがあると考えた。そこで,システム化の目的を記述したドキュメント,及び開発を開始する際に必要な要件,スコープなどを記述したドキュメントの作成状況を確認した」という記述です。また〔予備調査の概要〕2(2)では「イテレーションの中で,プログラムの動作を確認しながら要件を確定していく」とされています。計画段階で目的や要件、スコープを記述したドキュメントがないまま要件の追加・変更を重ねると、開発範囲が曖昧になり対象外の要求まで取り込むおそれが生じます。そのため、公式解答例では『スコープ外の要求まで取り込んでしまうリスク』としています。外しやすい読み違いとして、採点講評では「(1)では,“目的が共有されない”など表面的な事象を記述した解答が多かった。“共有されない”ことから,システム化の目的が達成されない,スコープがずれる,などの事象まで具体的なリスクを挙げてほしい」と指摘されています。

設問1(2)

根拠は〔本調査の実施〕(1)の「開発チームのメンバの中には,アジャイル開発ではドキュメントを全く作成する必要がないと考えている者がいた」という状況に対し、システム監査人が「また,保守・運用段階で必要となるドキュメント(システム構成などの記述)が作成されることになっているかどうかについても確認した」とある記述です。あわせて〔予備調査の概要〕2(4)には「イテレーションを実施している途中では,随時変更が発生するような設計ドキュメントは作成しない」とあります。開発途中の修正を省いたとしても、保守・運用段階でシステム構成などの記述が不足していると、問題発生時の確認や原因調査に手間取り、対応が遅れるおそれがあります。そのため、公式解答例では『調査に工数が掛かり,障害への迅速な対応ができないリスク』としています。外しやすい読み違いについて、採点講評では「設問 1 は,ドキュメントを作成しない場合のリスクについての基本的な問題であり,正答率は高かった」とされています。

設問2

根拠は〔本調査の実施〕(2)の「システム監査人は,次のイテレーションに向けて組み込んでおくべきコントロールとして,④のプロセスの後に実施すべきプロセスがあると考えた」という記述です。〔予備調査の概要〕2(2)④では「管理チームとユーザチームは,テスト結果を確認し,成果物と進捗状況を確認する」とあり、さらに2(5)では「アジャイル開発の方法論は厳密に定義されているわけではありません。そこで,開発ツールの使用方法及びチーム間のコミュニケーションについては,修正を加えながら開発を進めていくことにする」とされています。イテレーションを繰り返す中では、成果物と進捗の確認後に、今回の進め方を振り返って評価し次のイテレーションへ改善を反映する仕組みが必要です。そのため、公式解答例では『イテレーションの進め方を評価し,次回に反映すること』としています。外しやすい読み違いとして、採点講評では「“該当イテレーションの終了を承認する”といった形式的な承認行為や,ウォータフォール型の開発手順を意識した解答が目立った」と指摘されています。

設問3

根拠は〔予備調査の概要〕1の「プロジェクトマネージャ(PM)にはシステム部のT氏が任命され」という記述と、〔本調査の実施〕(3)の「ユーザチームには,業務内容を把握している営業企画部の社員が参加している」「プロセスオーナが要件の最終確定を行うという原則が重要であることを認識した。その点を考慮すると,表1の役割分担では,要件の確定においてリスクがあると考えた」という記述です。なお、表1の具体的な中身は資料では確認できないものの、公式解答例からシステム部のT氏がプロセスオーナとなっていることが分かります。業務内容を把握しているのは営業企画部であるため、システム部のT氏がプロセスオーナになると業務面の判断が困難になります。公式解答例では『システム部の T 氏がプロセスオーナだと,業務の要件や優先順位を的確に判断し意思決定できないから』としています。外しやすい読み違いとして、採点講評では「設問 3 は,開発体制上のリスクの内容を問うたが,形式的な手続の不足を記述した解答が多かった」と指摘されています。

設問4(1)

根拠は〔本調査の実施〕(4)の「開発チームは,アジャイル開発を初めて経験するメンバが多く,ツールの使用方法にも習熟していないからです。そこで,開発の開始段階で実施しておくべきコントロールがあると判断し,T氏にインタビューした」という記述です。また〔予備調査の概要〕2(5)では「開発ツールの使用方法及びチーム間のコミュニケーションについては,修正を加えながら開発を進めていくことにする」とされています。ツールの使用方法に習熟していないメンバが多い状況で、開始時に使い方を共有しないと混乱を招くため、ツールの使用方法を周知する仕組みがあるかが確認すべき監査項目となります。そのため、公式解答例では『ツールの使用方法を参加メンバに周知する場が設けられているか』としています。外しやすい読み違いについて、採点講評では「設問 4 は,システム監査人として,的確な監査項目を設定し,必要かつ十分な監査手続を実施できる能力を有しているかどうかを問う問題である」とされています。

設問4(2)

根拠は〔本調査の実施〕(4)の「そこで,開発の開始段階で実施しておくべきコントロールがあると判断し,T氏にインタビューした。また,開発の途中で,このコントロールが有効に機能しているか確認する必要があると考えた」という記述と、〔予備調査の概要〕2(5)の「これらのツールを使用して,進捗管理,品質管理,バージョン管理などを行い,情報を共有することでプロジェクトの状況を可視化することができる」という記述です。開始段階で定めたツールの使用方法やルールが開発途中で有効に機能しているかを確かめるには、実際に作成された成果物が事前のルールに従っているかを確認する手続が必要です。そのため、公式解答例では『事前に決められたルールに従って成果物が作成されているかどうかを確認する。』としています。外しやすい読み違いとして、採点講評では「(2)では,監査手続を問うているが,監査項目だけを記述した解答が散見された」と指摘されています。(1)のような監査項目の表現と混同せず、監査人が実施する具体的な監査手続(〜を確認する)として記述します。

学習のポイント

アジャイル開発の原則と特徴を踏まえ、ドキュメント不足や体制上の実質的なリスク、イテレーションの評価・反映といったコントロール、および監査項目と監査手続の書き分けを整理して学習しましょう。
