AUシステム監査技術者試験 午後Ⅰ

平成23年度特別 システム監査技術者 午後Ⅰ 問3

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問3 システムの要件定義段階における監査に関する次の記述を読んで,設問1~4に答えよ。 T社は,機械工具などの製造販売会社であり,国内3か所の工場と子会社で製造し,本社及び約20の販売拠点で営業活動を行っている。T社では,競争力を強化するために,生産管理システムを再構築することにした。 T社のシステム部は,人員が少なく,既存システムの保守で手一杯である。そこで,生産管理システムの構築については,本社の製造管理部がシステムオーナとなり,システム部が技術支援を行い,開発はX社に委託することにした。現在,要件定義の終了段階である要件定義書のレビューが終わり,基本設計の開始に向けた準備をしているところである。 T社の監査部では,次の基本設計に進むのに必要な条件を満たしているかどうかを確認するために,システム監査を実施した。 〔生産管理システムの概要〕 T社が扱う製品には,標準品と,顧客の要望によって標準品のサイズなどを変更する特注品がある。近年は,特注品の注文が増えてきている。特注品のリードタイムは,受注してから2か月ほどであり,このリードタイムを短縮することが生産管理システム再構築の主要目的である。 生産管理システムは,10年ほど前に標準品の生産管理を想定して構築された。特注品の製造工程の一部を,子会社が担当することもあるので,子会社との情報交換が必要である。また,特注品のリードタイムを短縮するためには,子会社での仕掛品の在庫を管理し,投入スケジュールを適切に指示できるようにする必要がある。 〔生産管理システムの委託契約の概要〕 T社は,既存システムの保守の一部をX社に委託していることから,システム部を契約の窓口として,X社と生産管理システムの開発委託契約を結んだ。契約内容は,次のとおりである。 (1) 要件定義段階は準委任契約とし,要件定義書の作成はX社が担当する。 (2) 基本設計段階以降は請負契約とし,基本設計,詳細設計,システムテスト及び本番移行の工程ごとに,T社のシステム部及び関係部門が参加して,ドキュメントのレビュー及び検収を行う。 (3) 開発に必要な機器,ネットワーク,そのほかの資源は,T社が提供する。 〔要件定義書の作成〕 生産管理システムの開発プロジェクトマネージャは製造管理部長であり,T社の製造管理部とシステム部がX社と共同で開発を進める体制となっている。 X社は,T社の各工場の代表者にインタビューして,それぞれの要求事項をまとめ,表1に示す要件定義書を作成した。 表1 要件定義書(抜粋) 〔システム監査の結果〕 監査部は,既に要件定義書の作成段階から予備調査に着手しており,要件定義書のレビュー終了後に本調査を実施した。予備調査及び本調査で分かったことは,次のとおりである。 (1) 要件定義に当たり,X社は,自社の標準様式で要件定義書を作成した。T社による要件定義書のレビューにおいて,データモデルの記載内容,記載レベルについてT社とX社間で認識の相違があることが分かった。X社では,概念データモデルとしてE-R図を作成した。T社では,論理データモデルの記載内容の一部を含んだ独自のフォーマットで作成することになっていた。X社は,T社の指摘を受けて,要件定義書を追加・修正した。それでもなお,監査部は,“基本設計以降の工程でリスクが顕在化するおそれがある”と考えた。 (2) X社は,各工場の代表者にインタビューして業務要件をまとめた後,製造管理部の担当者に確認してもらい,機能要件をまとめた。製造管理部では,システム基盤に依存する記述箇所については判断できないので,X社で作成したものをそのままレビューに提出することにした。システム部は,開発環境の整備を行ったが,要件定義には直接関与していない。 (3) 製造管理部長に確認したところ,あるサブシステムで業務要件が未確定のものがあることが分かった。基本設計では,子会社に開放する機能の画面設計が予定されている。子会社から担当者を選任してもらい,具体的な設計に着手することになっており,既に要員の準備も完了している。製造管理部は,業務要件の一部が確定していない状況でも,要件が確定しているサブシステムの基本設計に着手することを求めている。生産管理システムの稼働開始時期は決まっているので,基本設計はスケジュールどおり来月初めから開始することになった。監査部は,“T社がX社に対し,基本設計に着手する前に前提条件を提示しておくべきである”と考えた。 (4) 非機能要件として,機密性については外部からの攻撃への対策,アクセスコントロールなどの記述があるが,可用性についてはバックアップの頻度に関する記述だけであった。そこで,監査部は,“表1の項番1の業務要件③を満たすための可用性についても要件定義書に記載しておくべきである”と考えた。 設問1 〔システム監査の結果〕(1)について,(1),(2)に答えよ。 (1) 監査部が考えたリスクを,45字以内で述べよ。 (2) 監査部が提言すべき改善策を,30字以内で述べよ。 設問2 〔システム監査の結果〕(2)について,(1),(2)に答えよ。 (1) 契約形態から考えて,監査部として確認しておくべき事項を40字以内で述べよ。 (2) システム部が直接に関与していない点について,監査部として確認すべきことを,35字以内で述べよ。 設問3 〔システム監査の結果〕(3)について,監査部が考えた前提条件を40字以内で述べよ。 設問4 〔システム監査の結果〕(4)について,監査部が,要件定義書に記載しておくべきであると考えた非機能要件を,30字以内で述べよ。

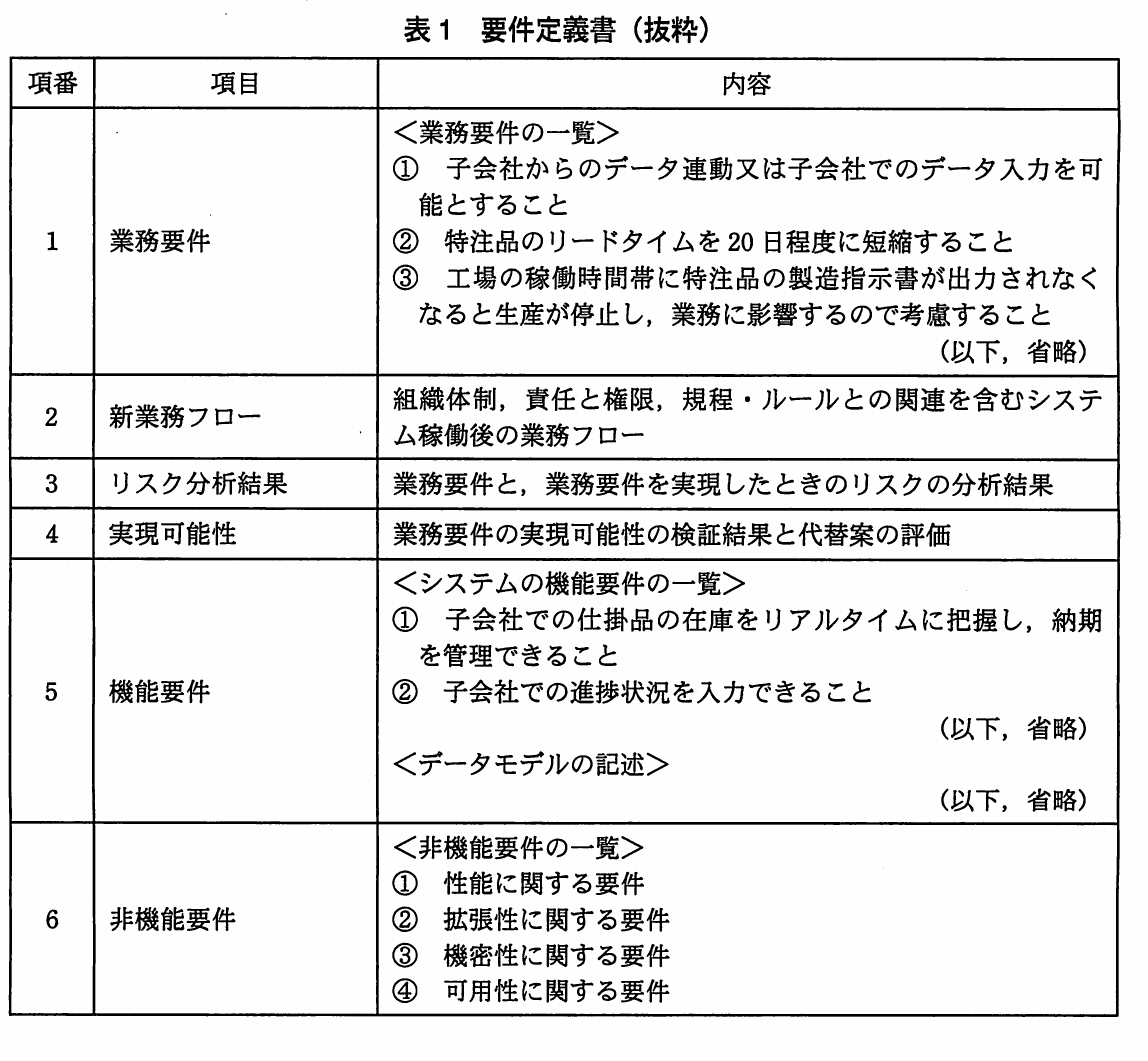

表1 要件定義書(抜粋)。要件定義書の抜粋を示す表。業務要件、新業務フロー、リスク分析結果、実現可能性、機能要件、データモデル、非機能要件の項目で構成される。
表1 要件定義書(抜粋)。要件定義書の抜粋を示す表。業務要件、新業務フロー、リスク分析結果、実現可能性、機能要件、データモデル、非機能要件の項目で構成される。
解き方のヒントを見る

要件定義から次工程への確認視点

要件定義段階の監査では、個々の記述を増やすことより、次工程で関係者が同じ前提を共有して設計へ進める状態かを見極める観点に注目します。契約や体制も、その共有状態を支える役割分担として捉えます。

この問題で問われていること

この問題では、要件の内容・粒度・確定状況が、発注側、利用部門、開発側、関連組織の間で整合しているかを一つの軸にして、次工程へ進む判断の根拠を丁寧に考えてください。

視点

監査の視点では、要件定義書を単なる成果物ではなく、設計・契約・レビューに共通して参照される基準として捉えます。誰が何を確認し、どの時点で合意済みと扱うかを整理すると、問題文中の懸念を分類しやすくなります。

確認ポイント

  • 記述の意味と細かさが、関係者ごとに異なる理解になっていないか
  • 未確定の事項を含む状態で、次工程の判断基準が共有されているか
  • レビューや確認の役割が、契約上・体制上の責任と対応しているか
正解と解説を見る

解説

生産管理システム再構築の要件定義段階におけるシステム監査の問題です。委託先との用語・記載内容の認識相違による設計誤解のリスクと改善策、準委任契約における発注者としての要件定義書作成責任、システム部が関与しないシステム基盤記述のレビュー実施状況、未確定要件が確定した際の影響への対応方針、可用性の非機能要件である稼働率の定義を本文の事実から導きます。

問題の全体像

本問は、機械工具などの製造販売会社であるT社の生産管理システム再構築における、要件定義段階のシステム監査を題材としています。出題趣旨にあるとおり、要件定義段階できちんとした要件定義を実施しておかなければ、基本設計工程以降での手戻りや開発工数の増加、開発の遅延、品質の低下などを引き起こすおそれがあります。T社では製造管理部がシステムオーナ、システム部が技術支援と契約の窓口を担当し、要件定義段階は準委任契約、基本設計段階以降は請負契約としてX社に開発を委託しています。各設問では、委託元と委託先のドキュメント認識の相違、準委任契約における責任の所在、システム部が関与していないシステム基盤記述のレビュー、未確定の業務要件がある状況での次工程着手、可用性の非機能要件といった、要件定義段階でのシステム監査の着眼点を本文の記述から正確に把握して解答を導く必要があります。

設問1(1)

個数の指定はありません。根拠は本文の〔システム監査の結果〕(1)にあります。そこでは「X社は,自社の標準様式で要件定義書を作成した」結果、レビューで「データモデルの記載内容,記載レベルについてT社とX社間で認識の相違があることが分かった」と記されています。X社は「T社の指摘を受けて,要件定義書を追加・修正した」ものの、監査部は「“基本設計以降の工程でリスクが顕在化するおそれがある”と考えた」とあります。データモデルの箇所を修正しても、標準様式や独自フォーマットの違いから用語や記載内容の認識が食い違い、次工程以降の設計で誤解を招く懸念が残ります。そのため、公式解答例では『T 社と X 社の間で用語やドキュメントの記載内容の認識が相違し,設計内容で誤解が生じる。』としています。外しやすい読み違いとして、採点講評では、単に“認識の相違が発生する”という記述だけの解答が多く正答率が低かったこと、また“認識の相違によってどのような問題が生じるか”ということがリスクの認識であると指摘されています。

設問1(2)

個数の指定はありません。根拠は本文の〔システム監査の結果〕(1)にあります。本文では「データモデルの記載内容,記載レベルについてT社とX社間で認識の相違があることが分かった」とされ、「X社では,概念データモデルとしてE-R図を作成した。T社では,論理データモデルの記載内容の一部を含んだ独自のフォーマットで作成することになっていた」と記されています。このように同じ用語でもT社とX社で想定する意味や定義が異なっており、「基本設計以降の工程でリスクが顕在化するおそれがある」状態を防ぐには、両社間で用語の定義をすり合わせるコントロールが必要です。そのため、公式解答例では『使用する用語の意味や定義が一致しているか確認すること』としています。外しやすい読み違いについて、採点講評では設問1全体として、開発標準やドキュメントの記載内容に相違がある場合に発生するリスク及びコントロールを具体的に把握できるかを出題したと指摘されています。設問1(2)の誤答については。

設問2(1)

個数の指定はありません。根拠は〔生産管理システムの委託契約の概要〕(1)と〔システム監査の結果〕(2)にあります。契約の概要(1)では「要件定義段階は準委任契約とし,要件定義書の作成はX社が担当する」とあり、〔システム監査の結果〕(2)では「製造管理部では,システム基盤に依存する記述箇所については判断できないので,X社で作成したものをそのままレビューに提出することにした」と記されています。準委任契約では、作業自体はX社が担当していても、要件定義書を作成する最終的な責任は発注者であるT社にあります。それにもかかわらず、T社の製造管理部が判断できない記述箇所をX社任せにしてそのままレビューに出しているため、T社が主体的な責任を果たしているか確認が必要です。したがって、公式解答例では『発注者である T 社の責任において要件定義書が作成されているか。』としています。外しやすい読み違いとして、採点講評では、準委任契約の場合に要件定義書はT社の責任において作成すべきであることを理解できているかがポイントであるとしつつ、本文の記述とは関係のない、勤務形態や著作権の帰属に関する解答も散見されたと指摘されています。

設問2(2)

個数の指定はありません。根拠は本文冒頭の第2段落と〔システム監査の結果〕(2)にあります。冒頭では「本社の製造管理部がシステムオーナとなり,システム部が技術支援を行い」「現在,要件定義の終了段階である要件定義書のレビューが終わり,基本設計の開始に向けた準備をしているところである」と記されています。一方、〔システム監査の結果〕(2)では「製造管理部では,システム基盤に依存する記述箇所については判断できないので,X社で作成したものをそのままレビューに提出することにした。システム部は,開発環境の整備を行ったが,要件定義には直接関与していない」とあります。製造管理部が判断できないシステム基盤関連の記述について、技術支援を行うはずのシステム部が直接関与しないままレビューが完了しているため、その箇所が適切に検証されたのか疑問が生じます。そのため、公式解答例では『システム基盤に依存する記述のレビューはどのように実施されたのか。』としています。

設問3

個数の指定はありません。根拠は本文の〔システム監査の結果〕(3)にあります。そこでは「あるサブシステムで業務要件が未確定のものがあることが分かった」ものの、「製造管理部は,業務要件の一部が確定していない状況でも,要件が確定しているサブシステムの基本設計に着手することを求めている」と記されています。基本設計を来月初めから開始するため、監査部は「“T社がX社に対し,基本設計に着手する前に前提条件を提示しておくべきである”と考えた」とあります。基本設計以降は請負契約となるため、未確定の業務要件が後から確定した際、先行して進めている確定済みの要件に影響が及ぶと、手戻りや契約・スケジュール上の問題が生じるおそれがあります。したがって、公式解答例では『未確定の業務要件が確定することによって確定済の要件に影響が出た場合の対応方針』としています。外しやすい読み違いとして、採点講評では、工程の一部が未完了のまま次工程に着手せざるを得ない場合に発注者と受注者との間で取り決めておくべき事項を出題したが、プロジェクト遂行上の留意点にとどまる解答が多かったと指摘されています。

設問4

個数の指定はありません。根拠は〔要件定義書の作成〕及び〔システム監査の結果〕(4)にあります。〔要件定義書の作成〕では「X社は,T社の各工場の代表者にインタビューして,それぞれの要求事項をまとめ,表1に示す要件定義書を作成した」とあり、〔システム監査の結果〕(4)では「可用性についてはバックアップの頻度に関する記述だけであった。そこで,監査部は,“表1の項番1の業務要件③を満たすための可用性についても要件定義書に記載しておくべきである”と考えた」と記されています。なお、表1の具体的な中身は資料では確認できないものの、各工場の要求事項である業務要件③を支える可用性の非機能要件が求められています。バックアップの頻度に加え、工場が操業している時間帯にシステムをどれだけ継続稼働させるかという基準が必要となるため、公式解答例では『工場の稼働時間帯におけるシステムの稼働率の定義』としています。

学習のポイント

認識の相違から生じる具体的な問題の把握、準委任契約と請負契約の責任分担の違い、未完了工程を残して次工程へ進む際の対応方針の取り決め、業務要件を満たす可用性(稼働率)の定義を重点的に学習しましょう。

出典:独立行政法人 情報処理推進機構(IPA)平成23年度特別 システム監査技術者試験 午後Ⅰ 問3(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
