AUシステム監査技術者試験 午後Ⅰ
平成23年度特別 システム監査技術者 午後Ⅰ 問2
事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。
問題




解き方のヒントを見る
監査の目的と証拠の対応を確かめる
開発プロジェクトの監査では、確かめたい事項ごとに、どの記録や資料を根拠として何を確認するのかを意識することが大切です。問題で問われている監査上の関心事と、手続や勧告が結び付いているかという一つの観点から検討してみましょう。
この問題で問われていること
設問が監査のどの局面を扱っているかを押さえたうえで、その局面で監査人が確かめたい事項は何か、それを裏付ける証拠として何が適切か、そして改善を促す際に誰が何をすべきかを、監査人の立場から整理できているかを確かめてください。
視点
監査手続は、監査の目的(何を確かめたいか)と、その判断を支える証拠(何を見て確かめるか)の組合せとして考えると整理しやすくなります。改善勧告も同様に、発見された事実と、それを改善すべき立場の関係者とを結び付けて考えます。どの局面の話であっても、この『目的・証拠・勧告の対応関係』が筋の通ったものになっているかを、自分で一度言葉にしてから問題に向き合うと判断がぶれにくくなります。
確認ポイント
- 設問が監査人に何を確かめさせようとしているのか、その目的を自分の言葉で言い表せるか
- その目的を確かめるために、どのような記録や資料が裏付けとして役立つかを考えたか
- 改善を促す場面で、監査人自身の役割と、プロジェクト側の関係者が担う役割を区別して考えたか
正解と解説を見る
解説
大幅なスケジュール遅延が生じたシステム開発プロジェクトの進捗管理監査を題材に、サンプリング手続の限界と補完手続、上位者への報告の適切性を検証する監査ポイントと監査手続、及び工程終了判定の形骸化を防ぐ改善勧告を問う問題です。監査チームが問題なしと判断した監査結果の記述から、検証漏れや形骸化のリスクを見抜く論理的思考力が求められます。

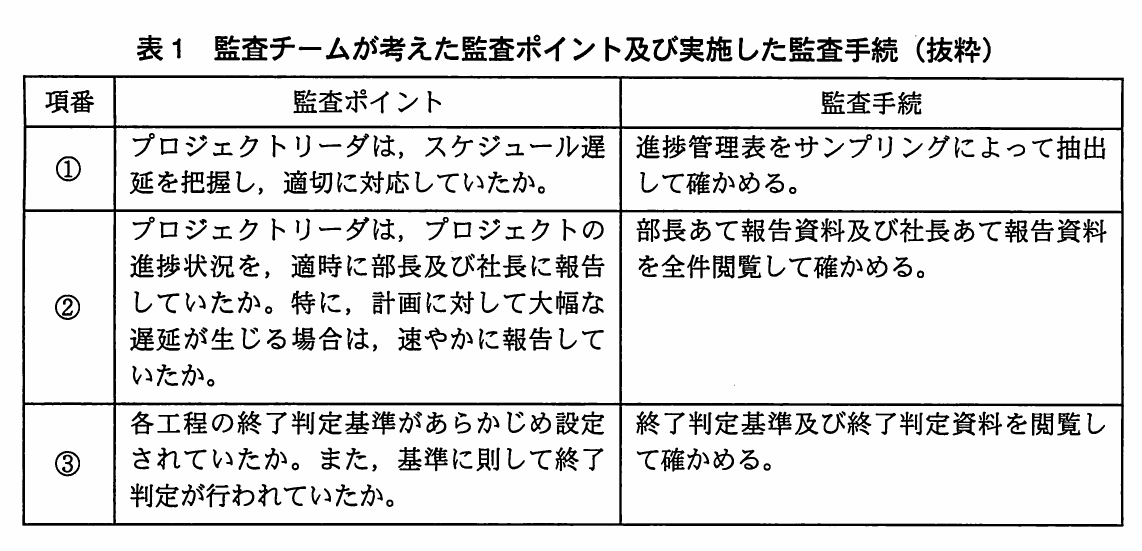

問題の全体像

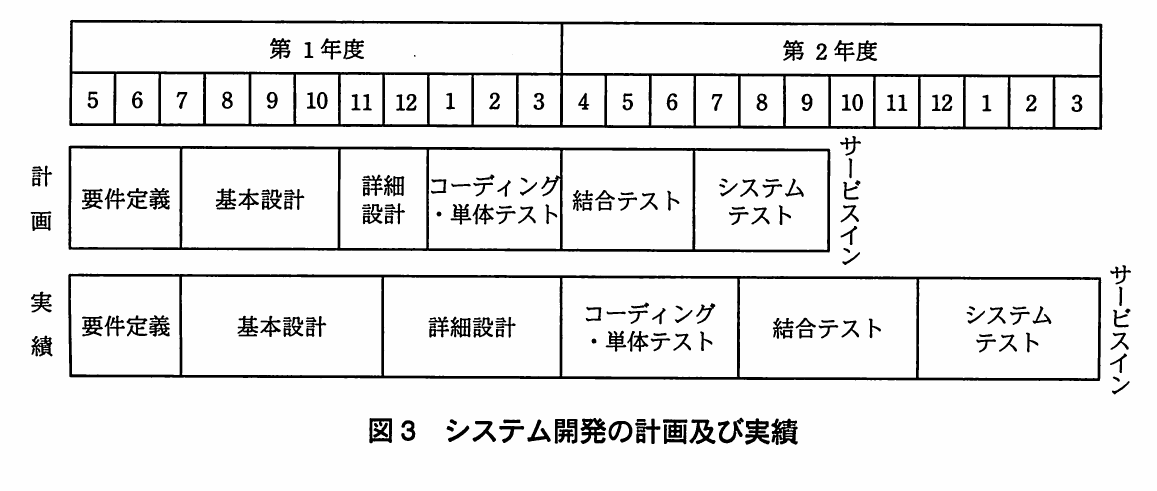

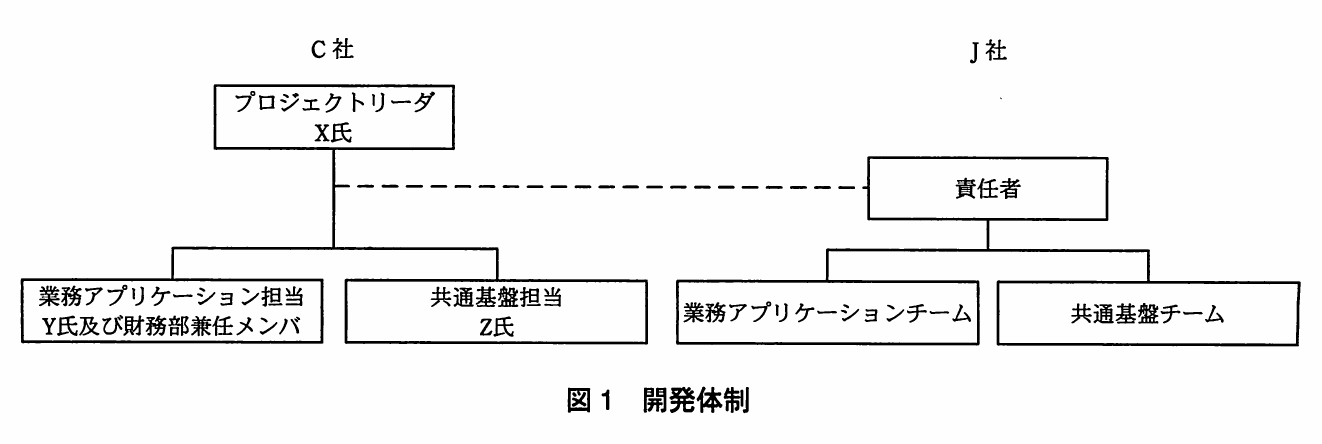

本問は、C社がJ社に開発を委託した財務管理支援システムの開発プロジェクトにおいて、詳細設計工程及びコーディング・単体テスト工程での大幅な作業遅延・工数増加により、「6か月のスケジュール遅延とコスト増加が生じた」事例を扱っています。再発防止のため、社長の指示を受けた監査部が「進捗管理に重点を置いて監査を実施する」場面が舞台です。出題趣旨にあるとおり、「進捗管理を評価し,検証するために必要な監査ポイントに関する知識と,監査ポイントに即した監査手続を適切に立案できる能力」が問われています。監査チームがいったんは問題がないと判断した〔監査結果〕(1)〜(3)の記述を手がかりに、設問1では進捗管理表に対するサンプリングによる監査手続の限界とそれを補完する監査手続、設問2ではプロジェクトリーダからの報告の適切性を確かめるための監査ポイントと監査手続、設問3では各工程の終了判定が形式的になってしまうリスクに対する改善勧告をそれぞれ導き出します。
設問1(分からないこと)

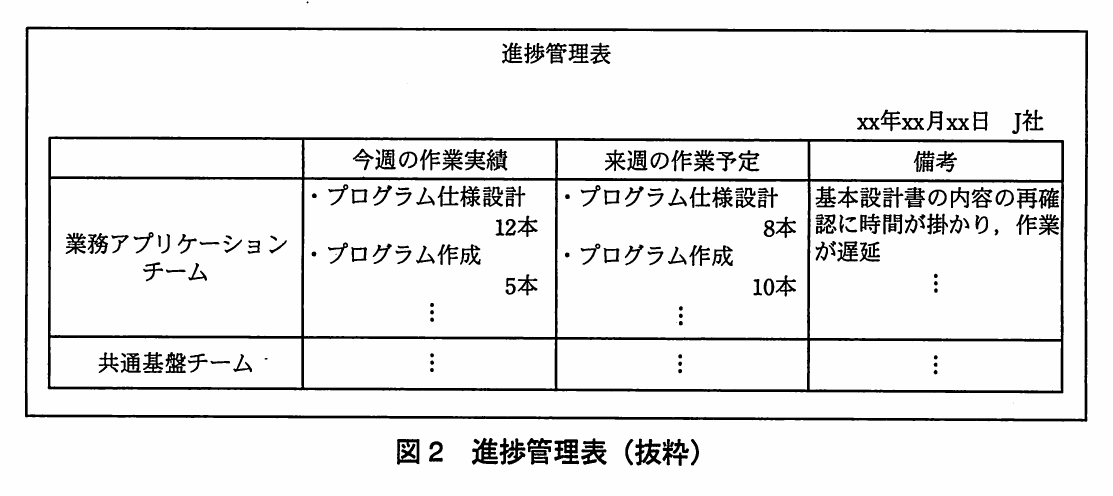

表1や図2の具体的な中身は資料では確認できないものの、本文〔開発プロジェクトの概要〕(3)に「毎週金曜日の夕方に進捗会議を開き,図2の進捗管理表を用いて進捗状況の確認を行った」とあり、〔監査結果〕(1)では進捗管理表に「作業項目ごとに今週の作業実績,来週の作業予定などの記載があることが分かった」ため「進捗会議が適切に行われていたと判断した」とあります。これに対し設問文で監査部長は「“実施した監査手続では,スケジュール遅延の把握とスケジュール遅延への対応が適切に行われていたと判断するのは難しい”と指摘した」と述べています。一部の進捗管理表を抜き出すサンプリングでは、特定の時点の記載は確認できても、継続的な報告や対応の結果までは追えません。公式解答例では「スケジュール遅延が進捗会議で網羅的に報告され,対応が有効であったか。」としています。採点講評では「進捗管理表のサンプリングでは,進捗の推移や報告の網羅性が把握できないことに気づいてほしかった」と指摘されています。
設問1(監査手続)
表1や図2の詳細は資料では確認できないものの、本文冒頭に「詳細設計工程及びコーディング・単体テスト工程での大幅な作業遅延・工数増加によって,6か月のスケジュール遅延とコスト増加が生じた」とあり、〔開発プロジェクトの概要〕(3)には「プロジェクト期間中,毎週金曜日の夕方に進捗会議を開き,図2の進捗管理表を用いて進捗状況の確認を行った」と記されています。また〔監査結果〕(1)では進捗管理表に「作業項目ごとに今週の作業実績,来週の作業予定などの記載があることが分かった」とあります。サンプリングの課題を補完し、遅延の把握と対応の推移を追跡するためには、抜き取り調査に代えて連続した期間の資料を網羅的に調べる手続が必要です。公式解答例では「プロジェクトの一定期間を通して進捗管理表をすべてレビューする。」としています。採点講評では「サンプリングによる監査手続はシステム監査においても広く用いられるが,本設問のように,進捗管理表によって進捗管理を検証する場合など,適用に当たっては限界があることも理解してほしい」と指摘されています。
設問2(監査ポイント)
表1の詳細は資料では確認できないものの、本文〔監査結果〕(2)に「部長あて報告資料及び社長あて報告資料は,各工程終了時にすべて提出されており,プロジェクトの進捗状況について報告されていたことが分かった。そこで,監査チームは,部長及び社長への報告は問題がないと判断した」とあります。しかし本文冒頭にあるとおり、実際には「詳細設計工程及びコーディング・単体テスト工程での大幅な作業遅延・工数増加によって,6か月のスケジュール遅延とコスト増加が生じた」という問題が起きています。資料が提出されていることだけをもって問題がないと判断するのでは不十分であり、実際の遅延や対策が中身として報告されていたかを検証する必要があります。公式解答例では「報告資料に遅延の事実及びその対応策が適切に記載されていたか。」としています。採点講評では「そもそも監査ポイントや監査手続の記述になっていないものが散見された。監査ポイントとは,システム監査人が確かめるべき要点(システム監査人が証明する事柄)であり」と指摘されています。
設問2(監査手続)
表1や各図の詳細は資料では確認できないものの、本文〔開発プロジェクトの概要〕(3)に「図2の進捗管理表を用いて進捗状況の確認を行った」とあり、〔監査結果〕(1)では進捗管理表に「作業項目ごとに今週の作業実績,来週の作業予定などの記載がある」とされています。一方、〔監査結果〕(2)には「部長あて報告資料及び社長あて報告資料は,各工程終了時にすべて提出されており,プロジェクトの進捗状況について報告されていた」とあります。報告資料の記載内容が実態を反映しているかを検証するには、報告資料と現場の進捗記録を照合する手続が有効です。公式解答例では「進捗管理表と報告資料を突き合わせ,進捗遅れや重要な課題の報告内容を確かめる。」としています。採点講評では「そもそも監査ポイントや監査手続の記述になっていないものが散見された」「一方,監査手続とは監査ポイントを確かめるために,どのような資料などを用い,どのような方法によって評価し,検証するかという方法論である」と指摘されています。
設問3
本文〔開発プロジェクトの概要〕(4)では「コーディング・単体テスト工程の終了判定は,J社のテスト実施者の完了報告をもって,X氏が行った」とあり、〔監査結果〕(3)では「各工程の終了判定基準は,当該工程の終了判定の約1か月前に作成されていた」「当該工程の状況を考慮して終了判定基準を作成していたと判断した。また,終了判定資料をレビューした結果,J社業務アプリケーションチームの担当者の完了報告だけに基づいて,Y氏とZ氏が作成していたことが分かった」とあります(表1の詳細は資料では確認できない部分です)。終了直前に状況に合わせて基準を作ると甘い基準になりかねず、また担当者の完了報告だけを根拠にすると品質確認が形骸化します。公式解答例では「プロジェクト開始時に終了判定基準を定め,成果物によって終了判定を行う。」としています。採点講評では「判定基準を定める時期及び判定根拠の 2 つが正しく把握できていた解答はそれほど多くなかった」と指摘されています。
学習のポイント
監査ポイント(確かめるべき要点)と監査手続(用いる資料と検証方法)の書き分け、及び終了判定基準の設定時期と判定根拠の2要素を押さえる力を養いましょう。
出典:独立行政法人 情報処理推進機構(IPA)平成23年度特別 システム監査技術者試験 午後Ⅰ 問2(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
関連する過去問一覧
IPA Advancedは非公式の学習サイトです。解説にはAIによる補助生成を含む場合があります。公式の問題冊子・解答例・採点講評を優先し、誤りは確認後に訂正します。運営・編集方針
