AUシステム監査技術者試験 午後Ⅰ

平成23年度特別 システム監査技術者 午後Ⅰ 問1

事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。

問題

問1 データセンタ移転に伴うサーバ移転計画のシステム監査に関する次の記述を読んで、 設問1~4に答えよ。 A社は、大手のインターネット通信販売会社であり、国内3か所にデータセンタをもっている。その内訳は、A社で8年前に稼働を開始したデータセンタ(以下、DC-Aという)と4年前に稼働を開始したバックアップセンタ(以下、BCという)、及び3年前に吸収合併したB社のデータセンタ(以下、DC-Bという)である。 〔データセンタの概要及び移転計画〕 DC-A及びDC-Bは東京都内にある。DC-Aは、本社と同じビルの1フロア、DC-Bは、本社とは別のビルのオフィス用1フロアを、それぞれ賃借している。一方、BCは関西にあり、コンピュータ機器設置用に設計されたビルの1フロアを賃借している。 A社ではここ数年、業績が大幅に伸びたことから、多くのサーバを増設しており、今後も増設が予想されている。今年の7月には、DC-A及びDC-Bにおける消費電力、空調能力及び床荷重が許容値を超える可能性がある。そこで、A社では、これらによる障害の発生を予防し、かつ、データセンタの運用コストを削減するために、DC-A及びDC-Bを1か所に集約・移転して運用を統合することにした。DC-A及びDC-Bは、外部の専門ベンダであるN社が所有・管理するデータセンタ(以下、DC-Nという)に移転し、ハウジングサービスを利用することにした。 B社が所有していたDC-Bは、DC-Aとは異なるドメインネットワーク(以下、ドメインという)に属している。BCにはDC-A用及びDC-B用の異なるドメインが存在しているので、データセンタ移転を機にDC-B用ドメインを廃止し、DC-A用ドメインに統合することにした。 〔データセンタ移転に伴うサーバ移転計画〕 1. サーバ移転時期 A社の情報システム部は、各サーバで稼働するアプリケーションシステムのオーナ部門(以下、オーナ部門という)の協力を得て、サーバ移転計画、及びサーバ移転作業が失敗したときにサーバ移転作業の実施前の状態に戻すための切戻し計画を策定している。サーバ移転作業は、DC-Nでネットワーク設備の準備が完了した直後の4月に開始し、5月末までに完了する予定である。表1はサーバ移転スケジュールの抜粋である。 表1 DC-A、DC-B から DC-N へのサーバ移転スケジュール(抜粋) 2. サーバ移転作業 サーバ移転作業は情報システム部が行う。サーバ移転作業には、実機移設と新規設置がある。実機移設とは、現在使用しているサーバをDC-A又はDC-BからDC-Nに搬入し、設置する作業である。一方、新規設置とは、DC-Nに新たにサーバを設置し、バージョンアップされたOS及びミドルウェアの導入・カスタマイズを行う作業である。新規設置では、現在使用しているサーバのアプリケーションシステムのバックアップデータを使用して、新しいサーバにアプリケーションシステムを導入する。また、バージョンアップされたOS及びミドルウェア上で、各オーナ部門がアプリケーションシステムの互換性確認テストを実施する。 本番機の実機移設又は新規設置と同時に、それぞれ本番機と1対1に対応する開発機を実機移設又は新規設置する。開発機は、本番機と同じデータセンタ内に設置されている。 3. バックアップ機設置 4月第2週の週末にDC-AからDC-Nに実機移設される13台の本番機では、業務優先度の低い社内業務システムが稼働していたので、バックアップ機が存在しなかった。しかし、3か月前に用途が見直され、重要なアプリケーションシステムが導入されたので、移転作業期間中に13台のバックアップ機をBCに新規設置することになった。ほかの本番機については、すべてBCにバックアップ機が存在する。5月第1週の週末に、DC-Nに新規設置される27台の本番機については、27台のバックアップ機をBCに新規設置する。 また、DC-Bの本番機を使用停止し、DC-Nに本番機を新規設置する際には、ドメインが変わるので、BC内の対応するバックアップ機のIPアドレスを新規設定する。 〔システム監査の実施〕 内部監査室長は、年次監査計画に基づいて、データセンタ移転に伴うサーバ移転計画の妥当性を監査するために、システム監査人2名からなる監査チームを編成した。 1. 予備調査 予備調査の結果、サーバ移転について情報システム部では表2のような検討を行っていることが分かった。 表2 サーバ移転に関する主な検討事項と検討結果(抜粋) 2. 本調査での発見事項 監査チームは、策定した個別監査計画に基づいて本調査を行った。その際の発見事項は、次のとおりである。 (1) 表1中の4月第2週の週末にDC-AからDC-Nに実機移設されるサーバについて、サーバ移転作業で障害が発生した場合、サービスを再開できないリスクがある。 (2) 表2の項番1について、DC-Nに新規設置されるサーバのOS、ミドルウェア及びアプリケーションシステムの導入完了期限を移転1週間前としているが、この場合、互換性確認テストを十分に実施できない可能性が高い。 (3) 表2の項番3について、情報システム部が、サーバのIPアドレス変更に伴って影響を受けるアプリケーションプログラムを調査することになっているが、調査結果を検証する手続が定められていない。 (4) 表2の項番5について、BCP更新までの間、事業の継続性を確保するには、サーバ移転作業が失敗したときの切戻し計画だけでは不十分である。各週末の移転終了後に災害などが発生した場合、業務が中断するおそれがある。 設問1 〔システム監査の実施〕2. 本調査での発見事項の(1)について、システム監査人が認識したリスクを回避するためには、どのようなサーバ移転作業の実施手順に変更すべきか。35字以内で述べよ。 設問2 〔システム監査の実施〕2. 本調査での発見事項の(2)について、システム監査人は、どのような監査手続によって、“互換性確認テストを十分に実施できない可能性が高い”と判断したか。入手したと考えられる監査証拠と、それに基づいて検証した内容を、それぞれ25字以内で述べよ。 設問3 〔システム監査の実施〕2. 本調査での発見事項の(3)について、システム監査人が、情報システム部の調査結果が適切かどうかを合理的に判断するためには、どのような監査手続が必要か。具体的な監査手続を一つ挙げ、30字以内で述べよ。また、その監査手続が必要な理由を35字以内で述べよ。 設問4 〔システム監査の実施〕2. 本調査での発見事項の(4)について、システム監査人が切戻し計画だけでは不十分であると考えた理由、及び移転終了後のリスク低減のために追加すべき対策を、それぞれ35字以内で述べよ。

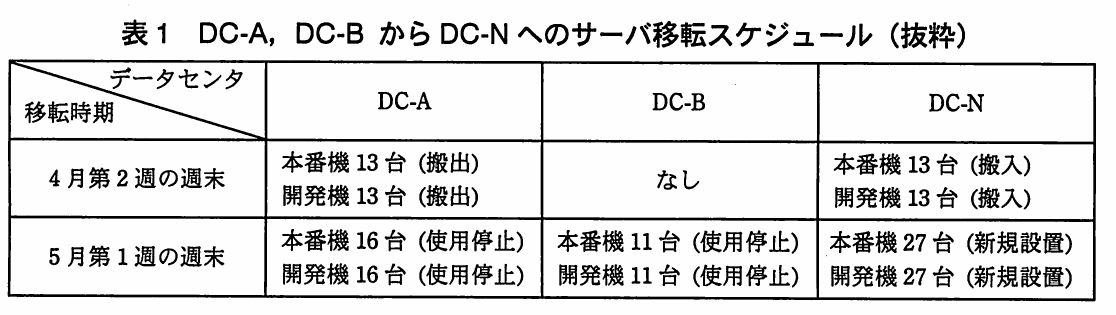

表1 DC-A、DC-B から DC-N へのサーバ移転スケジュール(抜粋)。DC-AとDC-BからDC-Nへサーバを移転する時期、台数、搬出入・使用停止・新規設置の予定を示す表。
表1 DC-A、DC-B から DC-N へのサーバ移転スケジュール(抜粋)。DC-AとDC-BからDC-Nへサーバを移転する時期、台数、搬出入・使用停止・新規設置の予定を示す表。

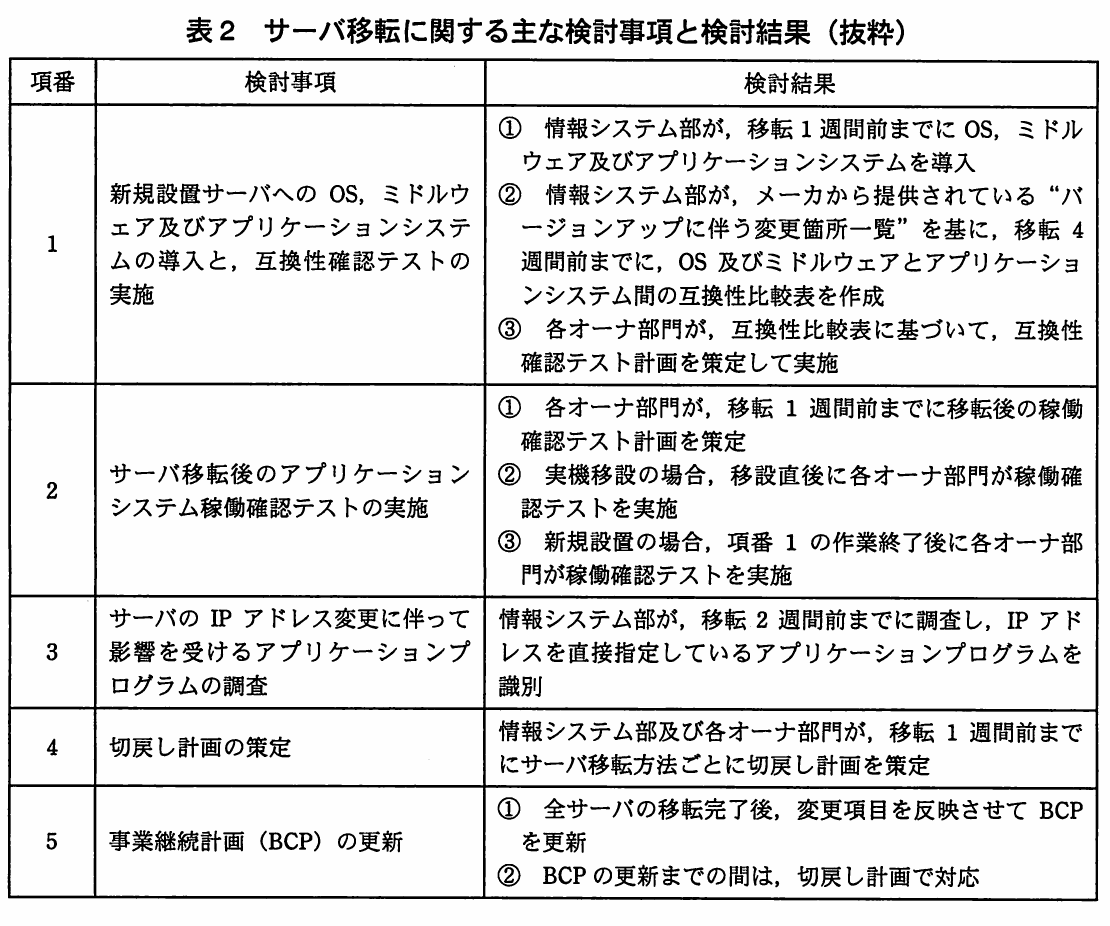

表2 サーバ移転に関する主な検討事項と検討結果(抜粋)。サーバ移転に関するOS・ミドルウェア導入、稼働確認、IPアドレス変更、切戻し、BCP更新の検討事項と結果を示す表。
表2 サーバ移転に関する主な検討事項と検討結果(抜粋)。サーバ移転に関するOS・ミドルウェア導入、稼働確認、IPアドレス変更、切戻し、BCP更新の検討事項と結果を示す表。
解き方のヒントを見る

移転計画を監査視点で点検する

データセンタ移転では、計画の妥当性を判断する前に、業務影響、依存関係、移行時の統制、復旧可能性を同じ観点で整理し、リスクと監査手続の対応を落ち着いて確認しましょう。

この問題で問われていること

一つの観点として、移転に伴うリスクが事前に識別・評価され、その評価結果に応じた確認手続が計画へ結び付いているかを、問題文の記述同士の関係から丁寧に確認しましょう。

視点

移転計画を読むときは、想定される影響と、それを確かめるための統制・証跡・実施時期が対応しているかという見方に絞ると、記述の役割を整理しやすくなります。

確認ポイント

  • リスクの発生要因と影響範囲が、計画上どの段階で扱われているか
  • 監査手続が、確認対象・実施時期・証跡の観点で具体化されているか
  • 移転後に問題が起きた場合の検知・報告・見直しのつながりが説明されているか
正解と解説を見る

解説

本問は、移転に伴うリスクを発生時点と確認対象から整理します。バックアップ機は設置・稼働確認を本番機搬出に先行させ、互換性確認テストは計画と作業量を対応させて検証します。影響調査は未調査のプログラムが存在するリスクを確認し、移転終了後の災害などには、構成変更に合わせたBCPの事前更新で備えます。

問題の全体像

本問は、データセンタの集約・移転に伴うリスクと、それに対する対策や監査手続を考える問題です。A社はDC-AとDC-BをDC-Nに移転し、バックアップ機の設置やドメインの統合も進めます。解答では、本調査の発見事項を、サーバ移転作業、バックアップ機設置、切戻し計画の記述と結び付けます。設問1はバックアップ機と本番機の作業順序、設問2は監査証拠と検証内容の対応、設問3は影響調査の結果を検証する手続と理由、設問4は切戻し計画とBCPの対象範囲の違いが中心です。提供資料には表1・表2の見出しはありますが、表の中身は資料では確認できないため、本文と公式解答例で確認できる内容に基づいて説明します。

設問1

個数の指定はありません。根拠は「3. バックアップ機設置」にある、対象の本番機には「バックアップ機が存在しなかった」という記述と、「移転作業期間中に13台のバックアップ機をBCに新規設置することになった」という記述です。対象の本番機には既に重要なアプリケーションシステムが導入されており、発見事項(1)では移転作業の障害によって「サービスを再開できないリスクがある」とされています。そこで、本番機の搬出に先立って、バックアップ機を利用できることを確認する順序に変えます。公式解答例では『バックアップ機の設置及び稼働確認を先に行い,本番機を搬出する。』としています。「設置及び稼働確認」と「先に行い」を結び付けることで、何を準備し、どの作業より先に実施するのかが明確になります。問われているのは実施手順の変更なので、答案では作業の前後関係を読み取れる形にします。

設問2(監査証拠)

設問2全体では監査証拠と検証した内容をそれぞれ求めていますが、この欄では監査証拠を記述します。根拠は「2. サーバ移転作業」の「各オーナ部門がアプリケーションシステムの互換性確認テストを実施する」という記述と、発見事項(2)の「導入完了期限を移転1週間前としている」という記述です。この期限で十分なテストができるかを判断するには、実施予定のテストを把握できる資料と、その作業量を検証する内容を対応させます。公式解答例では『各オーナ部門が策定した互換性確認テスト計画』としています。実施主体である各オーナ部門の計画を証拠として挙げることで、次の解答欄にある全テスト項目の作業量の検証につながります。ただし、計画の具体的な項目や記載様式は資料では確認できません。採点講評では、監査証拠の理解が不十分な解答や、監査証拠と検証内容が整合していない解答が多かったと指摘されています。したがって、判断の結論だけを述べず、その判断に用いる資料を明確にします。

設問2(内容)

設問2全体の二つの解答事項のうち、ここでは証拠の名称に対応する検証内容を記述します。根拠は、発見事項(2)の「導入完了期限を移転1週間前としている」という条件と、「互換性確認テストを十分に実施できない可能性が高い」という判断です。また、本文では、バージョンアップされたOS及びミドルウェア上で各オーナ部門が互換性確認テストを実施するとされています。公式解答例では『全テスト項目が 1 週間で完了できる作業量かどうか。』としています。監査証拠として挙げた互換性確認テスト計画から、全テスト項目の作業量と1週間という期間の対応を検証することで、十分に実施できるかという判断につながります。具体的なテスト件数や所要時間は資料では確認できないため、それらを補って説明することは控えます。採点講評では、入手した監査証拠と実施した検証内容が整合していない解答が多かったと指摘されています。答案では、計画を証拠として何を確かめるのかを対応させます。引用は資料の空白を保っていますが、答案表記を「全テスト項目が1週間で完了できる作業量かどうか。

設問3(監査手続)

根拠は発見事項(3)で、情報システム部が「サーバのIPアドレス変更に伴って影響を受けるアプリケーションプログラムを調査する」一方、「調査結果を検証する手続が定められていない」とされています。ここから、監査人が確認する対象を、影響調査の結果の適切性に定めます。公式解答例では『アプリケーションプログラム一覧と調査済の仕様書の突合せ』としています。プログラム一覧と、調査済であることを確認する仕様書とを対応させることで、調査されていないアプリケーションプログラムが存在するリスクを検証する手続につながります。なお、一覧や仕様書の具体的な記載内容、実際の調査漏れの有無は資料では確認できません。採点講評では、IPアドレス変更作業の正確性を確認するなど、情報システム部の調査と関係のない解答が散見されたと指摘されています。したがって、変更作業そのものと、その影響を受けるプログラムの調査結果を区別して読みます。

設問3(理由)

理由の個数の指定はありません。監査手続との対応を保ち、その手続で確認しようとするリスクを記述します。根拠は発見事項(3)の「調査結果を検証する手続が定められていない」という記述です。情報システム部が影響を受けるアプリケーションプログラムを調査する予定であっても、その結果を検証する手続が定められていないため、監査人は調査対象の漏れという観点から確認します。公式解答例では『調査されていないアプリケーションプログラムが存在するリスクがあるから』としています。この理由と、前の欄のプログラム一覧と調査済の仕様書の突合せを結び付けると、一覧に対応する調査済の仕様書を確認する意味が分かります。資料が示すのは未調査のプログラムが存在するリスクであり、実際に存在したかどうかは資料では確認できません。採点講評では、設問3について、IPアドレス変更作業の正確性を確認するなど、調査と関係のない解答が散見されたと指摘されています。理由も影響調査の結果を検証する目的に対応させます。

設問4(理由)

設問4全体では理由と対策をそれぞれ求めていますが、この欄では理由を記述します。根拠は「1. サーバ移転時期」にある切戻し計画の説明で、対象は「サーバ移転作業が失敗したとき」、目的は「サーバ移転作業の実施前の状態に戻すため」とされています。一方、発見事項(4)で指摘されるのは「各週末の移転終了後に災害などが発生した場合」の業務中断です。移転作業の失敗と、移転終了後の災害などを時間軸に沿って分けると、切戻し計画だけでは対応が十分でない理由が見えてきます。公式解答例では『切戻し計画はサーバ移転後の災害などの発生を想定したものでないから』としています。本問で説明された切戻し計画の想定と、発見事項が示すリスクの違いを答えたものです。採点講評では、BCPの理解が不十分な解答や、切戻し計画とBCPの相違が理解できていない解答が多かったと指摘されています。両者を同じ対象の計画として扱わず、本文で示された想定場面を確認します。

設問4(対策)

対策の個数の指定はありません。根拠は発見事項(4)の「BCP更新までの間、事業の継続性を確保するには」という記述と、「各週末の移転終了後に災害などが発生した場合、業務が中断するおそれがある」という記述です。本文では、移転に伴って本番機やバックアップ機の設置、ドメインの統合などが行われます。そこで、移転後の構成に対応する事業継続の計画を、本番機移転の前に更新する対策へとつなげます。公式解答例では『本番機移転の前に,システム構成の変更に合わせて BCP を更新する。』としています。「本番機移転の前に」という時期と、「システム構成の変更に合わせて」という更新の対応関係を押さえると、BCP更新までの間に残るリスクへの対策が明確になります。BCPの具体的な内容や表2に記載された更新予定の詳細は、資料では確認できません。採点講評では、BCPや切戻し計画との相違を理解できていない解答が多かったと指摘されています。移転作業の失敗への備えと、移転終了後の事業継続への備えを区別して考えます。

学習のポイント

監査証拠と検証内容、監査手続とその理由を対応させる練習が重要です。移転作業中と移転終了後を区別し、切戻し計画とBCPの想定を本文から読み取り、指定字数内にまとめます。

出典:独立行政法人 情報処理推進機構(IPA)平成23年度特別 システム監査技術者試験 午後Ⅰ 問1(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
