平成27年度春期 システム監査技術者 午後Ⅰ 問3
事例を読んで設問の答えを考えてから、解説のポイントとIPA公式の解答例・採点講評で確認しましょう。
問題

解き方のヒントを見る
開発目的と監査証拠の対応を考える
問題文に示された開発目的、利用状況調査、監査手続の関係を整理し、目的達成を判断するために何を確認すべきかという一つの視点に絞って考える。個別の正否や結論は決めつけない。
この問題で問われていること
システムが計画どおり作られたかだけでなく、設定された目的が実際の利用と報告の流れに結び付いているかを、監査証拠の十分性も意識して検討するという観点だけに集中する。
視点
開発目的と運用実態の対応を、調査結果の範囲や根拠の確かさも含めて整理する。
確認ポイント
- 開発目的ごとに、実際の運用状況と対応しているか確認する
- 調査結果が誰の判断に基づき、どの範囲を対象にしたものか整理する
- 監査で追加確認すべき事実が残っていないか検討する
正解と解説を見る
解説
企業グループの経営情報システムについて、稼働後に開発目的が達成されているかを確かめる有効性監査の問題です。企画書の開発目的と図1の調査結果との対比、子会社の月次報告の登録遅延が経営判断に及ぼすリスク、開発プロジェクトの当事者が作成した調査報告書の客観性、事業本部と子会社のかかわり(研修とアクセスログ分析)に基づく監査手続の設定が問われています。
問題の全体像
本問は、照明機器の製造販売会社であるA社が“企業グループとしての経営管理レベルの向上”を掲げて導入した経営情報システムについて、内部監査部のK氏が開発目的の達成状況を監査する事例です。出題趣旨では、稼働段階になると当初設定したシステムの開発目的の達成度合いの検証や対策検討が曖昧になりがちであるとし、システムの有効性及び効率性の観点から監査を行う必要性が示されています。採点講評では、プロジェクトリーダなどによって実施されたシステム稼働後の利用状況に関する調査報告書について、監査での取扱いを中心に出題を設定したと述べられています。
設問1

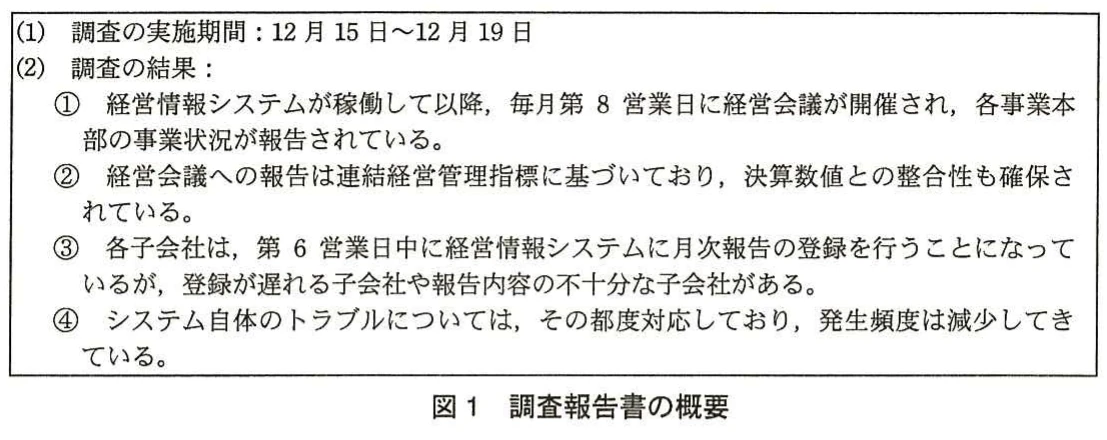

図1の(2)調査の結果は、①第8営業日の経営会議での事業状況の報告、②連結経営管理指標に基づく報告と決算数値との整合性、③子会社の月次報告の登録状況、④システムトラブルの発生頻度の減少、の4点です。一方、〔経営情報システムの開発経緯〕「2. 経営情報システムの開発目的」の企画書には、(1)経営会議の早期化、(2)所管する全ての子会社を含む事業状況の報告、(3)連結経営管理指標に基づく分析と月次決算数値との整合性確保に加え、「(4) 各事業本部及び各子会社が、それぞれの特性に応じた独自の分析を行えること」が掲げられています。図1の①〜④には、この(4)に対応する調査結果が記載されていません。そのため、公式解答例は『“各事業本部及び各子会社が,それぞれの特性に応じた独自の分析を行えること”に関する調査結果』としています。
設問2
図1の(2)調査の結果③には、「各子会社は、第6営業日中に経営情報システムに月次報告の登録を行うことになっているが、登録が遅れる子会社や報告内容の不十分な子会社がある」と記されています。〔経営情報システムの概要〕の(2)フリー分析②によると、各事業本部及び各子会社は第6営業日中に月次報告の画面から説明文や図表を入力して登録します。各事業本部は、自事業本部及び所管の各子会社のKPIレポートと月次報告から、経営会議報告資料を作成します。このため、登録の遅れや報告内容の不備が放置されると、子会社の状況が経営会議報告資料に適切に反映されず、経営会議での意思決定に影響が及びます。公式解答例は『子会社の重要な情報が経営会議資料に適切に反映されず,誤った経営判断を行うリスク』としています。
設問3
下線(a)は「監査の実施に当たって監査証拠として全面的に依拠するには問題がある」という考えです。調査報告書については、〔予備調査の概要〕に「プロジェクトリーダのT氏と5名のサブリーダが実施した調査結果の報告書」と記されています。T氏とサブリーダは、〔経営情報システムの開発経緯〕「3. 開発プロジェクト」にあるとおり、開発プロジェクトを推進したメンバー自身です。監査対象のシステムを開発した当事者がまとめた報告書は、独立した証拠とはいえません。公式解答例は『開発プロジェクトの当事者が作成した調査報告書であり,調査の客観性が担保されないから』としています。採点講評でも、プロジェクト関係者によって行われた調査は監査対象から独立した主体によって実施されたものとはいえず、たとえ公正不偏に行われても客観性が担保されない、と述べられています。この基本的な考え方が分かっていれば解答できる問題ですが、正答率は高くなかったとされています。
設問4①
根拠となるのは、〔監査手続書の作成〕にある「登録遅延などの原因は事業本部にあるのではないかと考え」という記述と、〔経営情報システムの開発経緯〕「3. 開発プロジェクト」にある「事業本部が所管する全ての子会社に対するプロジェクトの説明、作業依頼、研修などは、各事業本部の作業チームが行うこととされた」という記述です。子会社の登録遅延や報告内容の不備の原因が事業本部にあるなら、事業本部が子会社に対して適切に研修を行っていたかを確認することになります。公式解答例は『各子会社に対して,月次報告の研修を適切な時期に実施していること』としています。採点講評によると、原因は種々考えられるため多様な解答が見られましたが、設問では事業本部に起因する原因に限定されています。
設問4②
根拠となるのは、〔経営情報システムの概要〕「(3) 利用履歴の管理」にある「各事業本部では、自事業本部及び所管の子会社の利用者ごとの利用状況の分析ができるようになっている」という記述です。(2)フリー分析②には、「短時間で月次報告の登録作業を完了するために、KPIレポートが提供される前から分析作業に着手する必要がある」とあります。したがって、事業本部がアクセスログを使って子会社の利用状況を把握しているかを確認することになります。公式解答例は『アクセスログを利用し,各子会社の利用状況を分析していること』としています。採点講評では、本文から事業本部と子会社のかかわりを抜き出すと、事業本部の作業チームによる子会社への研修と、事業本部でのアクセスログによる利用状況の分析の2点であるため、正答を導けたはずだと述べられています。
学習のポイント
監査証拠の客観性(監査対象から独立した主体が実施した調査かどうか)という監査の本質を理解しましょう。あわせて、設問の制約条件(事業本部に起因する原因など)を踏まえて、本文から関係部門の役割を抜き出す練習を重ねましょう。
出典:独立行政法人 情報処理推進機構(IPA)平成27年度春期 システム監査技術者試験 午後Ⅰ 問3(公式資料:問題冊子(PDF) / 解答例 / 採点講評)
